先问一句:你的瓶颈真的在机台上吗?
去年做汽车零部件项目,一条加工线卡在珩磨工序上。前道车铣效率拉满,后道装配却天天加班等件。查了一圈,发现珩磨机单件节拍58秒,其他工序平均45秒。就这13秒,把整个线体产能拖到了设计值的82%。说实话,这情况太常见了。
产能释放提升,听起来像是一场机器大合唱,但真正干过的人都懂,难点不在于某台设备跑多快,而在于整条线在什么节拍下呼吸。今天我不打算讲理论清单,就从这个珩磨案例出发,聊聊几个实战中容易被带偏的坑。
TOC理论强调约束无处不在,但生产现场的瓶颈往往是隐性的。刚才那个珩磨工序,单看设备负载率只有78%,看似有“余量”。可为什么它成了瓶颈?因为它的连续加工能力差——频繁换刀、上下料等待、开机调试,再加上偶尔的尺寸超差要停机调整。有效产出时间被切割得支离破碎。
我见过太多工程师一上来就盯设备利用率。设备利用率高就代表产能释放了?不一定。关键要看这道工序的“节拍余量”和“缓冲库存”到底有多少。如果瓶颈工序前面堆了一堆在制品,后面却饥肠辘辘,那瓶颈就是这道工序,哪怕它的利用率不高。
做瓶颈识别时,别只盯着机床报警日志。要把换型时间、刀具寿命、物料到达波动这些因素全挑出来。一个笨办法是,给每道工序建一张瓶颈排序表,计算加权有效节拍 = 理论节拍 / (1 – 换型损失率 – 故障损失率 – 等待损失率)。排序后你会发现,原本以为的瓶颈(比如加工中心)其实很富余,真正的短板却是一台不起眼的清洗机。清洗机?对,它就卡在批量追溯和手动翻转上,每件多花8秒钟,一小时就少做30件!

数据采集也很关键。MES能帮助,但没必要一步到位。先用Excel表让班组长每小时填一次设备状态,坚持两周,数据的价值就出来了。别迷信自动化采集,人工数据至少能逼着你去现场看。
OEE分解:别让一台机器“假装很忙”
很多工厂把OEE挂在墙上,但算法却有问题。OEE = 可用率 × 性能率 × 良品率,可不少企业只统计故障停机,把计划保养、等待物料、换型时间全扔到“正常损耗”里。结果呢?OEE看着75%,实际有效产出可能只有设计能力的60%。
拿那台珩磨机说,理论节拍52秒,实际加工一件要58秒,性能率只有89.7%。这还只是节拍损失。更隐蔽的是微停机——料不到位、接近开关误触发、毛坯定位偏差,每次平均停半分钟,一天累积下来接近50分钟。这50分钟就是黑箱,不抓起来,你永远不知道产能去哪了。
我的建议是,把OEE的数据粒度压到每一台设备,按小时记录,甚至按工单记录。日报太粗,你根本区分不了上午换型影响还是下午来料波动。用MES直接采集,或者人工做一张小时级表格,一周后就能看出规律。
这里有个反直觉的点:提升OEE不是无脑提高机器转速。也许你把某道工序节拍从60秒压到55秒,但良品率下降让有效产出反而更低。我们算过一笔账:良品率从98%掉到96%,哪怕节拍缩短10%,有效产出还是差不多。所以,算账要算综合账。

对于OEE的每个损失项,建议单独建立台账。比如性能率损失,要进一步拆解为“空转”和“速度降低”,它们对应的改进动作完全不同。空转可能是上下料机构逻辑问题,速度降低可能是加工参数保守。不拆到这一步,你只能笼统地“加强管理”。
夹具与工艺参数:低垂果实往往藏在这里

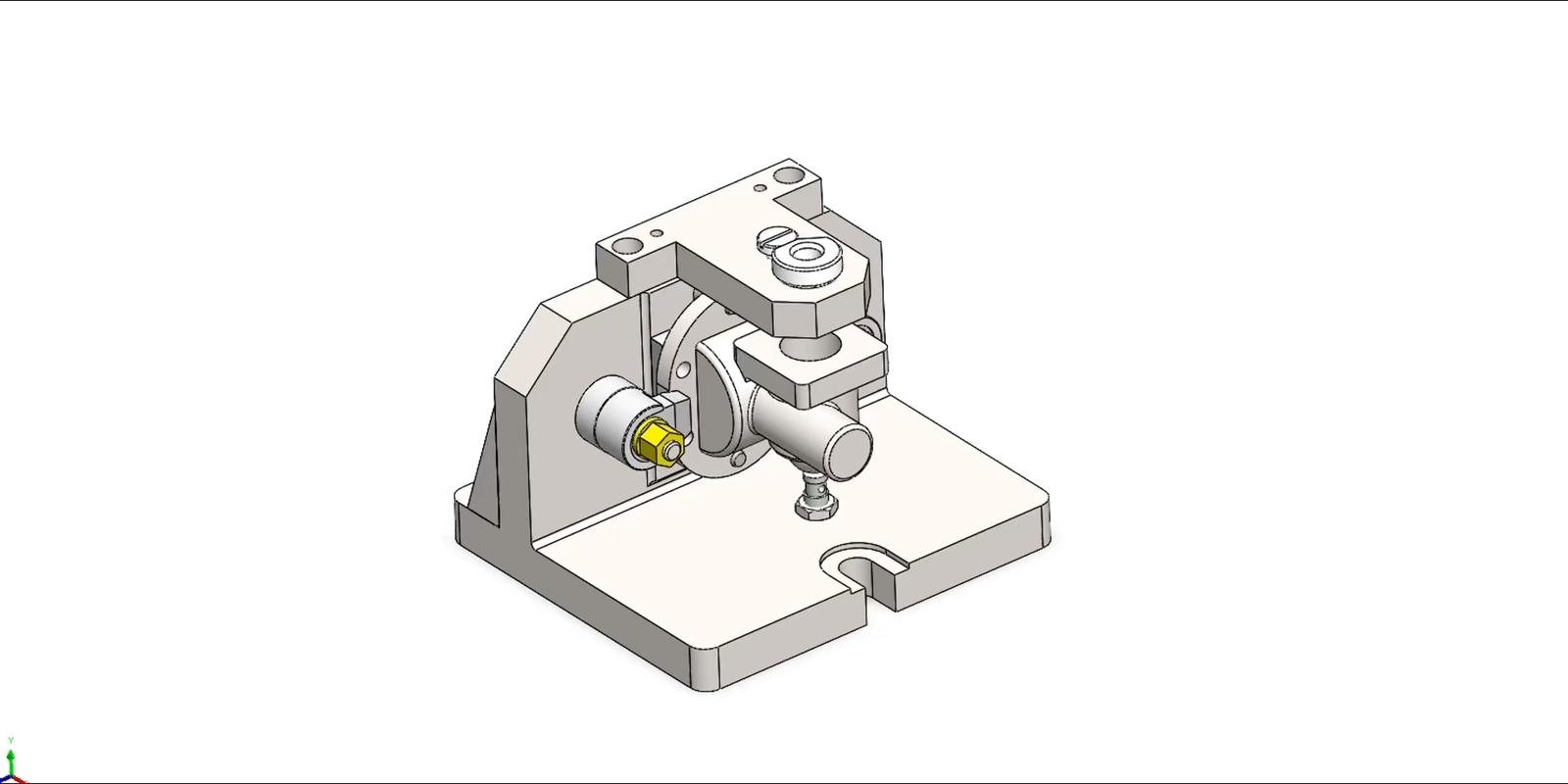

很多时候,产能释放提升的答案不在买新设备,而在夹具和工艺参数上。比如那次分析珩磨机的微停机,发现频繁接近开关误触发是因为定位夹具上的杂质积累,于是把夹具的吹气清洁时间从0.5秒延长到1.2秒。单件节拍多了0.7秒,但微停机几乎消失,综合下来日产能提升11%。这叫“不为提速而加速,只为消除损失而投资”。
再比如换型。很多工厂做小批量生产,换型时间占净加工时间20%都不稀奇。SMED方法确实有用,但我们发现有些定制化夹具的结构设计本身就导致换型难以压缩。比如用六点定位加手动压板,每次换型要松六个螺栓、重新对刀,没有30分钟下不来。改成模块化快换机构,用液压涨紧,换型时间缩到6分钟。24分钟,一天换3次,就多出72分钟产能,比加一台机器划算得多。
工艺参数也值得掰开揉碎。你去查机台SOP,切削速度、进给量往往都是“老法师”凭感觉定的。我们做过一次正交试验,把某道铣序的转速从1200转提到1600转,进给从0.12毫米/齿提到0.18毫米/齿,表面粗糙度竟然还能满足要求。单件加工时间直接减少22%。当然,试验过程中也踩过坑,刀具寿命下降导致频繁换刀,最后调整了涂层刀具牌号才平衡。所以,参数不是越大越好,要综合考虑寿命与节拍。
还有一个容易忽略的点:工序间检测策略。如果为了质量安心而做100%全检,每个工件多耗30秒,一天两千件就多出16.7小时。改用过程能力分析下的抽检方案,比如每25件抽1件,几乎不影响质量风险,但产能提升效果立竿见影。
布局调整:省下的是流转时间,赚到的是真实产出

产能释放提升的另一个盲区是物流和布局。很多人只看设备加工时间,却忘了物料在工序间的“旅程”有多漫长。有家客户做箱体类零件,工序分散在三个跨间,每次周转要开叉车运200米,多次装卸。我们测了一下,零件在车间里的平均等待时间超过4小时,而实际加工时间不到1小时。这种“冰山下的时间”,才是吃掉产能的大头。
后来我们建议把相关工序整合到同一个U型单元里,用滚道连接,取消中间的转运小车。批量从50件改成10件,流动起来更顺。结果如何?在制品库存降了70%,生产周期从5天缩到1.5天。注意,单机节拍完全没变,但产能释放提升了18%——因为让瓶颈工序始终有料可做,不再空等。
当然,布局改造需要评估投资回报。不是所有工厂都适合推倒重来。你可以先用价值流图梳理一下,看看有多少时间浪费在搬运和等待上。如果占比超过30%,那说明布局大有可为。如果只是个别工序间距离远,可以先用物料超市或AGV小车解决,没必要大动干戈。
说来说去,工厂产能释放提升的本质,是理顺约束、消除损失、优化流转。别总想着上机器人、换高速机,先把账算清楚。很多时候,一条线的瓶颈就那么两三个点,你把它们摁下去了,产能自然就浮出水面了。
这篇就聊到这儿。欢迎有实际案例的朋友来吐槽。
