设备智能化技改升级改造实施方案——从蓝图到产线的实战复盘

这些年,设备智能化改造的浪潮一波接着一波,不少企业砸下重金,却换来一堆“绣花枕头”。说实话,我见过太多失败案例,问题往往不在技术,而在实施方案本身。今天不整虚的,就结合我这十几年的机械工程经验,聊聊一份靠谱的设备智能化技改升级改造实施方案到底怎么落地。

先想清楚:为什么要改,改什么?

先想清楚:为什么要改,改什么?
先想清楚:为什么要改,改什么?

实际中,很多人一上来就谈设备联网、上MES,却连基本的数据采集都没搞定。我的建议是:先做现场诊断,别急着写方案。比如一台数控车床,加工精度不稳定,你非要加装RFID追溯系统,这不是南辕北辙吗?正确做法是,先用振动分析仪测主轴轴承状态,用激光干涉仪测定位精度,把问题摸透再说。

有一次,我们给一家阀门厂改造液压试验台。一开始他们的诉求是“提高试验效率”,我们去了现场,发现进料、装夹、测试、卸料全有人工干预,瓶颈根本不在试验台本身,而在夹具的快速换装。于是我们改成了液压自动夹具,再配一个扫码枪,效率直接提升了30%。你看,没有调研就没有发言权。

所以,方案的第一章节,应该是“现状诊断与需求分析”。要用数据说话,比如OPH(每小时生产数量)、MTTR(平均修复时间)、能耗曲线等。这些数据会让你像侦探一样发现问题。

关键环节:传感、控制与通信的选型权衡

这里头藏着太多隐性坑。先说传感器,切忌唯价格论。比如测高温熔体压力,给到600℃的传感器就不便宜,但你要考虑精度等级、长期稳定性,还得关注安装扭矩和膜片材料。我之前做挤出机改造,换了传感器后老是零点漂移,后来发现是安装孔太浅,传感器受力不对。所以,选型时必须考虑机械接口的适配。

再比如,振动监测现在很火,但“压电式”和“电感式”用起来天差地别。你的设备是低频振动(0.5Hz~100Hz),那压电式可能不适合,得用伺服式加速度计。还有,安装面要光滑,否则谐振频率会偏移。这些都是书本上不会写的东西。

设备智能化改造传感器安装位置示意图
设备智能化改造传感器安装位置示意图

控制器方面,PLC和工业PC的分界线越来越模糊。如果改造项目里用到视觉算法、大数据分析,直接用工业PC加软PLC(比如基于Windows的CODESYS)可能更灵活。但要是纯逻辑和时序控制,传统PLC更可靠。我记得有个师弟为了炫技,用树莓派控制一台冲压机,结果客户连维护都不敢。千万别学他,工业场景容不得半点业余。

通信架构更是门学问。老设备往往只有模拟量输出,你得加远程I/O模块转成以太网。现场总线用PROFIBUS的话,速率只有12Mbps,而且布线要双端终端电阻。现在我更推荐EtherNET/IP或Profinet,抗干扰强,开放性也好。不过有一个大坑:交换机必须是工业级的,不能拿办公交换机凑合,否则电磁干扰分分钟让你断线。

实施落地:施工、调试与踩坑实录

方案写得再漂亮,现场施工一团糟,照样白搭。施工第一要务是安全隔离。加装传感器需要钻孔或焊接,必须在设备完全停机、能量隔离锁定(LOTO)的状态下进行。我有一次赶工期,想“悄悄”带电作业,结果被安全员逮个正着,差点被开除。现在想想,真不值得。

调试时,最大的敌人是信号干扰。常见例子:PLC读到的温度值跳来跳去,很可能是电缆和动力线捆在一起了。正确的做法是分开走线,屏蔽层单端接地。记得用示波器看波形,别光用万用表。

还有一个容易被忽视的是参数备份。修改PLC程序前,一定要下载原程序备份。我有次没注意,把一个进口设备的原程序覆盖了,客户直接找上门来。后来只能求助原厂,花了大价钱恢复。所以,版本管理必须严格。

验收阶段,别忘了做可靠性测试。连续运行72小时,记录故障数和数据丢包率。还有,要给操作工做培训,不然新系统会被用成老办法。

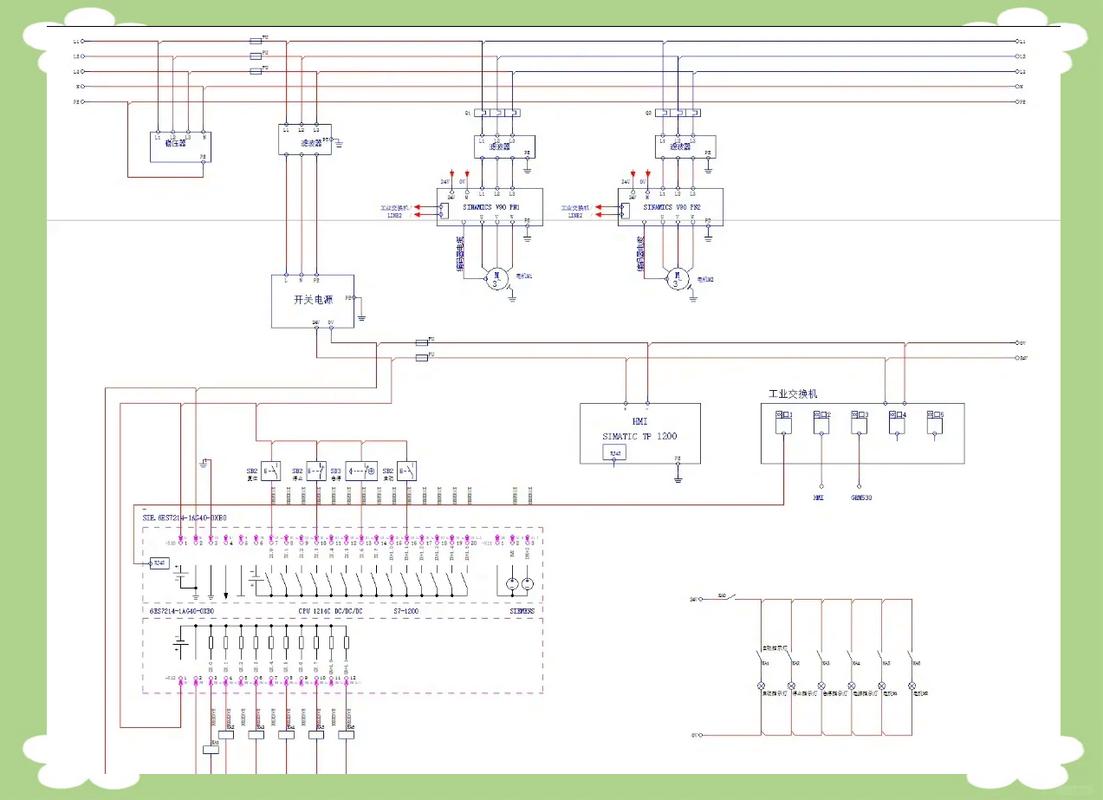

设备智能化改造PLC控制柜布线设计图
设备智能化改造PLC控制柜布线设计图

说实话,智能化改造不是买设备,而是解决问题。一套好的实施方案,需要踏实的调研、严谨的选型和细致的施工。我走过的坑,你们就别再踩了。

免责声明:市场有风险,选择需谨慎!此文仅供参考,不作买卖依据。如有侵权请联系删除。
文章名称:设备智能化技改升级改造实施方案——从蓝图到产线的实战复盘
文章链接:https://m.yqhljx.com/list_9/1267.html
