数字工厂落地:资深工程师的车间改造踩坑实录

摘要:本文基于实际汽车焊装车间数字工厂改造项目,面向有机械基础的中级工程师,不讲抽象概念,只分享落地过程中的选型权衡、隐形坑点和可复用的实操经验。

别拿PPT概念当方案:数字工厂不是给老板看的大屏

三年前接了第一个整线改造项目,服务国内头部自主车企的新建焊装车间。一开始BIM厂商给我们出的效果图,满屏都是跳动的数字、旋转的3D厂房模型,老板看完拍板就上这个。

等进场施工我才发现不对。传感器只装了关键工位的10%,大部分数据是前一天手工导入的,所谓的实时监控,延迟超过十分钟。这种数字工厂,除了拍宣传片给客户看,有啥用?

说实话,我见过太多同类型项目,钱花了上千万,最后就是个展厅摆设。

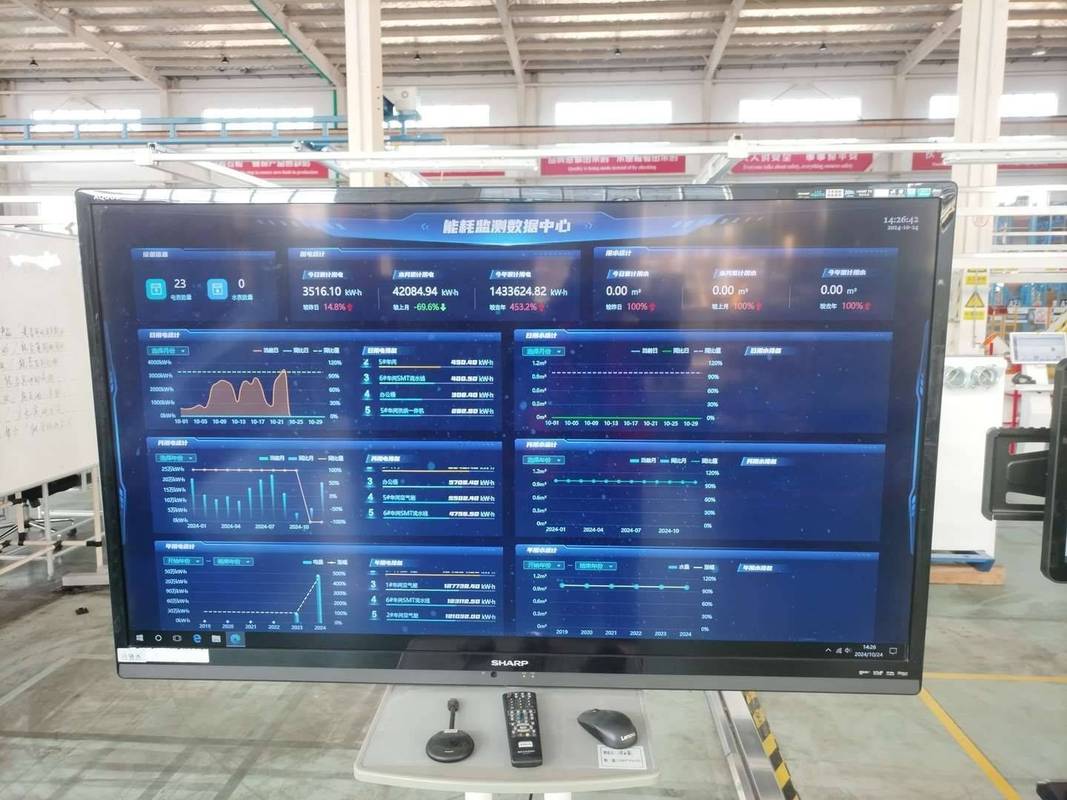

汽车焊装车间数字工厂中控大屏实拍
汽车焊装车间数字工厂中控大屏实拍

我们当时推倒重做了一半的方案,把原本投在4K超清曲面大屏上的钱,砍了三分之二,挪去给每个主焊钳装传感器。

能省的地方省,该花的地方半分钱不能少。

核心逻辑:数字工厂的根是数据闭环,不是万物互联

很多人一提到数字工厂,第一反应就是把所有设备都连上网,所有参数都上传云端。没必要,真的没必要。

我们这个项目的核心需求,其实就是降低焊点不良率,减少售后退车。原来的工艺是,每班抽测120个焊点,用超声波测熔深,不合格就整批回溯,不仅慢,漏检率还超过12%。

按照ISO 15792焊接设备安全与性能规范的要求,焊接过程中的电极压力、焊接电流、通电时间这三个参数,直接决定了焊点强度。我们要做的,就是把这三个参数的实时采集,和最终的质量检测结果打通,形成闭环,一旦参数偏移立刻停机调整。

一开始我们想给所有现有焊钳换带接口的智能型,报价出来三百万,还得停线一周改造,甲方直接不同意。后来我们想了个折中的方案,老焊钳不改内部线路,直接在动力线外接电流互感器,在电极座加装压电式压力传感器,边缘网关就近采集,采样频率设为10Hz,既满足了数据精度要求,改造费用压到了不到八十万,停线只用了两个晚上。

这个方案不是最“完美”的,数据精度比全换智能焊钳低了2%左右,但完全满足工艺要求,投入产出比翻了三倍还多。

汽车焊装焊钳数字传感器加装实拍
汽车焊装焊钳数字传感器加装实拍

哦对,这里有个细节,很多人说边缘计算不如云端计算厉害,我们这个项目90%的异常判定都是在边缘侧做的,只有每周的汇总分析才传云端,不仅省了带宽成本,还避免了网络波动导致的误停机,很香对吧?

给中级工程师的落地提醒:这些隐形坑千万别踩

给中级工程师的落地提醒:这些隐形坑千万别踩
给中级工程师的落地提醒:这些隐形坑千万别踩

我整理了三个我们踩过的坑,都是书上不会写的东西。

第一个坑,时间同步精度不够。一开始我们不同传感器用的是不同设备的系统时间,调试的时候怎么都对不上,电流峰值出来的时候,压力数据还在十毫秒之前,怎么分析都不对。后来查了半天才发现,普通的NTP对时精度只有几十到几百毫秒,对于焊接这种毫秒级的工艺过程,完全不够用。最后换成了IEEE 1588 PTP精准对时,把对时精度控制在1微秒以内,数据一下子就对上了。

第二个坑,自动数据清洗把异常数据给滤没了。一开始用厂商给的自动清洗模型,说能把异常点自动去掉,结果跑了半个月,我们发现有三分之一的不良焊点都被当成噪声滤掉了,模型一直说“全合格”,差点出了批量质量问题。

我当时差点背锅。

后来我们花了一周时间,人工标注了1200个正常和异常样本,重新微调了模型的阈值,才把问题解决。说白了,哪有那么多通用的自动算法,还得靠自己车间的真实数据喂。

第三个坑,忽略了传感器的标定周期。压电传感器受温度、振动的影响,半年漂移能到5%以上,一开始我们没写进维护规程,半年后数据精度掉得一塌糊涂,差点又出问题。现在我们规定每三个月对标定一次,用标准测力块校准,精度一直稳在1%以内。

不过话说回来,不是所有工位都要这么高的精度,比如搬运工位的定位,误差个几毫米都没事,完全没必要装高精度传感器,钱要花在刀刃上。

数字工厂走到今天,早就不是什么新鲜东西了。太多项目被包装得花里胡哨,忘了初衷就是降本、提质、增效。你做的东西能不能帮车间工人少干点活,能不能帮质量部门少漏几个不良,能不能帮公司少花点冤枉钱,这才是检验一个数字工厂成不成功的标准。那些飘在天上的概念,迟早会掉下来。只有踩实了每一步,才能真的做出有用的东西。
