机加工车间能耗数字化管理:从拍脑袋估数到按秒算账的落地经验

摘要:本文针对中级机械工程师做能耗数字化管理落地的实际需求,结合我在多个机加工车间的项目改造经验,避开空泛的理论堆砌,讲透落地过程中的常见误区、选型权衡和真实踩坑,给出可直接复用的实操方法。

上个月跑苏南一家做汽车发动机缸体的汽配厂,帮他们梳理能耗问题。财务拿出来的月度电费账单,和生产部门统计的理论能耗差了整整12万。老板拍桌子骂,钱不知道花去哪了。

前年他们就花几十万上了所谓的能耗管理系统。原来就是在车间进线装了一个总表,大屏上跳跳动动,好看是好看,啥用没有。

别搞虚的:能耗数字化不是装几个电表就行

很多人对能耗数字化管理的第一个误区,就是觉得不就是装几个表抄数吗?有啥难的。

GB/T 24915-2010《工业企业能耗监测系统技术导则》的要求,年综合能耗1000吨标准煤以上的企业,主要用能设备必须做单设备二级计量。大部分工厂省这个钱,只装车间总表,最多到班组,根本算不清哪台设备在浪费电。

就说刚才说的汽配厂,12台进口加工中心,换刀、待料的时候主轴从来不关,你只看总电表,根本不知道每个月空转耗了多少电。我们后来拆数据算,空转能耗占了总能耗的17%。整整17%啊。

装单设备表也有坑。很多人图便宜选无线采集模块。

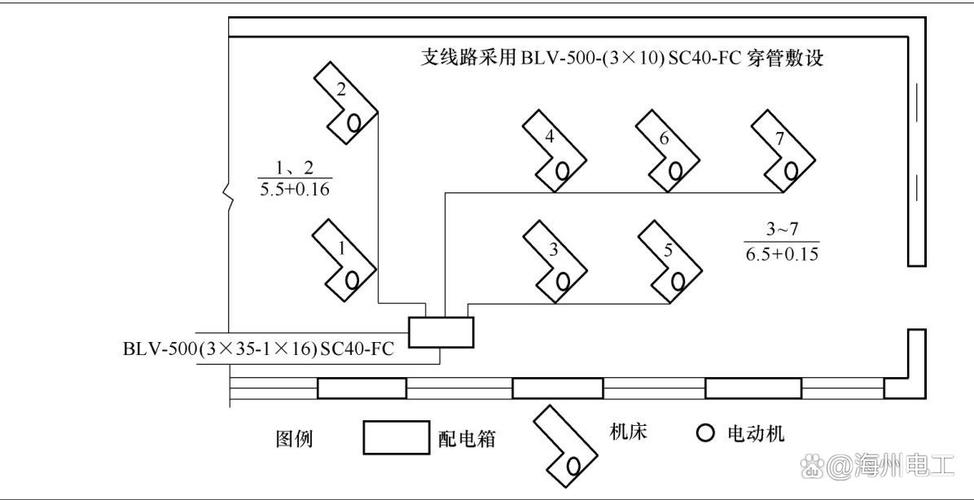

机加工车间单机床能耗采集布线图
机加工车间单机床能耗采集布线图

说实话,车间那环境,到处都是钢结构、钢筋混凝土隔墙,信号衰减得离谱,我见过最差的项目,NB-IoT模块丢包率到18%,跑了三个月,一半数据收不上来,整个项目直接废了。我们后来给这家汽配厂改的方案:主要设备用有线RS485接采集器,移动设备用工业WiFi漫游,整个车间丢包率降到0.2%以下,多花不了多少钱,数据稳得一批。

核心逻辑:算对能耗得跟着生产节拍走

很多系统做出来的能耗报表,都是按小时、按天统计。对机加工车间来说,这完全没用。一个缸体加工工序才12分钟,你按小时算,根本分不清这一小时里,多少电是切削耗的,多少是待机耗的,更算不了单个零件的单位能耗,降本根本找不到方向。

我们做的核心改造,就是把能耗采集和机床的PLC信号打通。什么时候上料触发切削,什么时候换刀待机,什么时候完工下料,每个工序节点的能耗单独切割统计。这里有个非常实用的计算公式,我做项目一直用:

单位产品有效能耗 e = (Ec – Ei) / N

这里Ec是统计周期内设备总能耗,Ei是统计周期内待机空转总能耗,N是周期内加工的合格产品数。就用这个公式,那家汽配厂原来拍脑袋估的缸体单位能耗是1.2kWh,实际算出来才0.87kWh,剩下的全是无意义的浪费。

机加工零件加工分阶段能耗数据曲线图
机加工零件加工分阶段能耗数据曲线图

不过话说回来,不是所有老机床都开放PLC接口。原厂要开放接口,一台收大几千,老板舍不得。我们的折中方案很简单:给主轴进线装高精度电流互感器,靠电流区间判断工况。一般来说,加工中心空载待机电流是额定电流的15%~25%,切削的时候是额定的55%~80%,靠这个分工况,准确率能到92%,完全满足找浪费点的需求,成本不到一千块一台,性价比拉满。

落地的坑:你绕不开的几个选型权衡

落地的坑:你绕不开的几个选型权衡
落地的坑:你绕不开的几个选型权衡

做项目这么多年,我最大的体会就是,能耗数字化管理不需要追求完美,够用就好。很多上来就要100%准确率、全车间全覆盖、全上云的项目,十个有九个死在预算超支,老板不满意。

第一个权衡:要不要全车间改造?别,先挑你能耗最高的核心设备改,比如加工中心、热处理炉这些,它们占了总能耗的80%以上,先把这部分的数据理清楚,找到浪费点,出了成效,再推其他设备改造,老板也愿意给钱,对吧?

第二个权衡:到底本地上还是上云?很多供应商拼命推云服务,一年服务费大几万,其实车间能耗数据根本不需要外网实时访问,本地弄个工业网关存数据,存三年都花不了多少钱,要做分析的时候导出来就行,一年能省好几万服务费,没什么不好。

第三个坑:装完一定要标定。我刚做项目的时候吃过亏,买回来的采集模块直接装,跑了半年才发现,模块本身误差就有8%,所有数据全错,全部拆下来重新用标准功率计标定,耽误了两个多月工期,甲方脸都黑了。这个坑,我替你们踩过了,别再跳。

说白了,能耗数字化管理,本质就是帮你把原来看不见的能源浪费,变成看得清、算得准的数字,不是给老板做面子工程的大屏。从核心设备入手,先通数据,再算细账,一点点优化,比上来就砸几百万搞全工厂大改造,实用太多了。
