摘要:很多工厂上新增产线前,效益测算全靠套设备商给的模板,漏算了大量现场端的隐形成本,最后投产不赚钱,想退退不出,想赚赚不到。本文结合实际服务过的制造项目,拆解落地可执行的产线效益测算逻辑,点出绝大多数工程师都会踩的隐形坑。
为什么很多工厂的产线效益测算都是错的
珠三角有家做汽车内饰钣金的工厂,三年前上新冲压线,当初测算出来一年能赚120万,两年半就能回本。结果投产第三年,一算账,扣完所有成本,累计利润才不到80万。
问题出在哪?
当初做测算的工程师,直接抄了设备厂商给的可研数据。只算了设备采购价、厂房改造费、原材料和直接人工,漏了多少东西?换模等待的产能损耗,错峰限电的停机损失,阶梯电价的溢价成本,备用易损件的库存资金占压,甚至连新线需要新增的环评运维费用都没加进去。
错的离谱。

我见过太多类似的项目,可研报告上净收益漂亮,投产之后年年在盈亏线挣扎。说白了,做测算的人没去过现场蹲点,不知道真实产线每天到底有多少无效停机,不知道供应商送货不准时会耽误两三个小时产能,不知道夏天开空调开设备,厂区变压器容量不够还要额外罚钱。
这些零碎的成本加起来,能吃掉你30%甚至一半的预期收益。
可落地的产线效益测算框架
要算准,核心就两条:用实际有效产能代替理想产能,用全生命周期成本代替初始投资成本。
很多人上来就算一年能出多少产品,直接用设备标称产能乘开工天数,这从根上就错了。真实产线的有效产出要按行业通用的OEE(设备综合效率)公式算:
有效产出 = 标称产能 × OEE = 标称产能 × 时间开动率 × 性能开动率 × 合格品率
时间开动率要扣掉什么?计划停机、故障维修、换模换线、待料等待,把过去一年同类型产线的停机记录拉出来算,别拍脑袋给个90%。我见过最差的离散制造产线,时间开动率连50%都不到。

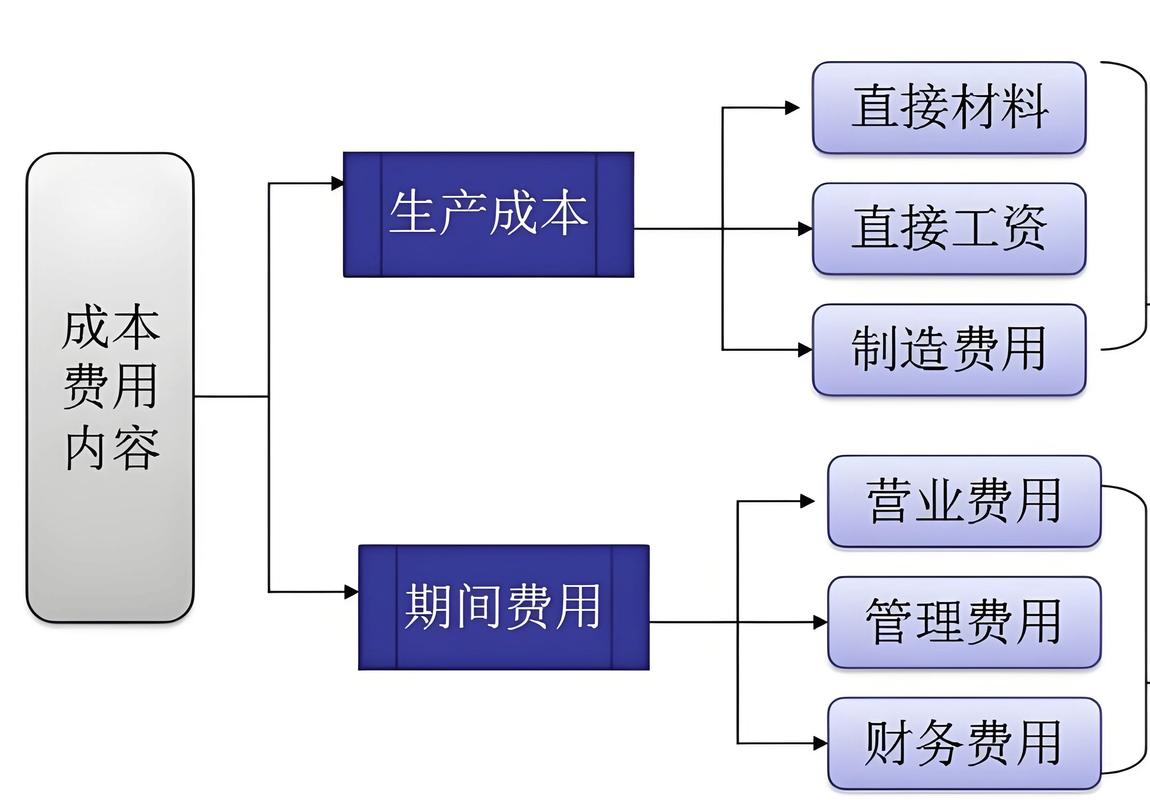

全生命周期成本怎么算?不是只算买设备花了多少钱,要把从立项到报废的所有成本加起来:初始投资(设备、安装、厂房改造、资质办理)、年度运营成本(人工、能耗、维护、耗材、税费)、隐形成本(库存占压资金成本、环评运维、产能闲置损耗),最后减去设备报废的残值,才是总成本。

还是说回刚才那个钣金厂,重新按这个框架算一遍,原来标称年产能12万件,实际OEE只有62%,合格品率95%,实际年产出才7万件,再把所有隐形成本加进去,年利润从预期120万降到了47万,回本周期从两年半拉长到了六年,一下子就把真实情况露出来了。
说实话,很多年轻工程师觉得算隐形成本是吹毛求疵,不过话说回来,几百万投进去,差一点点就差几十万上百万的利润,对吧?
最容易漏算的几个隐性变量

第一个,良率爬坡损耗。新产线从投产到达成设计良率,少则三个月,多则半年甚至一年,这几个月的不良品损耗、产能低下的损耗,很多人直接不算,直接按满良算收益,一年下来光这一项就能少算十几万。
第二个,订单波动的闲置成本。绝大多数工厂都不可能365天满负荷开工,淡旺季明显,接不到订单的时候,设备折旧、场地租金照样要付,做测算的时候按满产算一年,那能准吗?长三角这边每年还有一两个月错峰限电,停机的时候固定成本一分不少,这个坑多少人跳进去过!
第三个,资金的时间成本。几百万投进去,这笔钱拿去买理财都有年化三四个点的收益,投产线就要算机会成本,很多人测算的时候把这个省了,看起来收益不错,实际跑不赢通胀,就是亏。
还有一个小细节,如果你上的是自动化产线,替换下来的旧设备怎么处理?当废铁卖还是折价处理?旧设备的残值也要算进去,别直接忽略,小几十万也是钱。
产线效益测算不是写报告交差的工具,是帮公司筛掉坑项目,保住真利润的防线。别拿设备商的宣传参数直接用,抽两天时间去同类型产线蹲一蹲,记记每天停几次机,换一次模要多久,电耗比标称高多少,把这些零碎的数字抠出来,算出来的才是真的效益。
