很多中级工程师刚接触车间数字化改造,一提到车间业务协同就觉得是高大上的全链路打通,是大厂才玩得起的东西。其实不对,我干了快二十年车间改造,见过太多钱花了水漂都没打的项目,核心都是把协同想复杂了。这是给一线工程师的落地经验,没有虚头巴脑的概念。
为什么很多车间协同上线就躺平
说实话,我见过最多的问题,就是做协同的人根本没在车间待过三天。
之前我在苏南那家年产值八个亿的汽车零部件冲压车间做技术支持,甲方上了一套千万级的ERP+MES,说要做全流程业务协同,结果上线三个月,调度室还是满墙贴满便签,班组之间还是靠班组长骑着电动车来回喊。

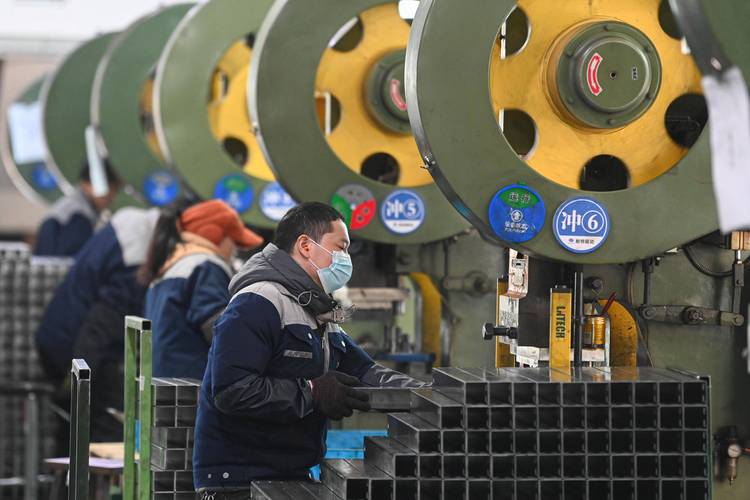

问题出在哪?计划部排的计划,是按天排的,今天给下料组的计划,上午刚下,下午因为主机厂改了交付期,又变了。下料组刚切完一半的料,又要换规格,堆得满车间都是。
更扯的是,异常反馈走了三层审批,焊机炸了个模块,组长要报调度,调度要报计划主管,主管批完才能找维修,大半天过去了,整条线都停着。

这种情况,你说协同能跑起来?鬼才信。很多厂商上来就讲端到端打通,全数据协同,根本不管车间里的人能不能接住,变个计划就要全链路所有人跟着转,换谁谁不反感?
不过话说回来,也不能全怪乙方,很多甲方自己也没想清楚,上来就要数字化,就要协同,连自己车间每个工序的交接边界都没划清楚。
落地车间业务协同的三个核心锚点
我这些年攒的经验,做好车间业务协同,根本不需要搞那么复杂,抓住三个核心就够了。
第一个就是工序边界划死,协同只做接口。很多人搞协同,喜欢把所有工序捏成一团,说要动态调整,结果就是谁都不用负责,出了问题互相推。按照行业通用的GB/T 25103-2010《制造业信息化 协同制造体系结构》的要求,协同的核心是分域自治,不是统一管控。什么意思?就是下料组就管自己的下料交付,冲压组就管自己的成型,交接点就放在冲压车间门口的待加工料区,你只要按约定时间把合格的料放这,剩下的不用你管。计划只给下一个24小时的确定计划,滚动计划只给班组长做参考,不强制执行。一下子就乱不起来了。
第二个是异常触发扁平化,闭环不超过三个节点。原来的层层上报,本质是拍脑袋的管理方式,协同就是要把这个链条砍断。我现在做项目,都要求异常报出之后,直接推送给对应责任岗,同时抄送给相关协同岗,不需要审批。比如夹具坏了,组长在车间终端点一下“夹具异常”,维修组和备件库同时收到提醒,维修直接去备件库领东西上门,不用等任何人批。原来平均停线时间两个小时,现在能压到二十分钟以内。

第三个是数据颗粒度适配人员水平,不要追求百分之百采集。说实话,我见过最蠢的设计,就是给每个工位装人脸识别,算工人的待机时间,连去厕所都要记。这种东西,工人直接给你把电源拔了,还谈什么协同?车间协同要的不是全数据,是关键节点数据:开工、完工、异常,这三个就够了。其他的,比如工艺参数,只要设备不出异常,根本不需要天天采,每周抽一次做统计分析就够了。颗粒度越细,改造成本越高,出错的概率越大,工人抵触情绪越强,对吧?
一个可复制的车间协同改造小项目

前年我做了一个中小冲压厂的改造,12台压机,3个下料班组,2个焊接班组,原来计划达成率只有61.8%,在制品周转天数7.8天,原材料加在制品占了四百多万的现金流,老板急得跳脚。
我们没给他上全新的系统,就在原来老MES的基础上改了不到二十个协同规则,花了不到二十万。核心改了三个地方:第一,下料组只接冲压班前一天下午确认的次日计划,不对任何临时更改做响应,除非冲压班愿意承担废料损失;第二,任何异常报出之后,10分钟没有响应,自动升级给双方主管,不用走流程;第三,只采集三个节点的数据,每个工位配个最便宜的扫码枪,扫一下就行,不用买几万块的工业平板。
结果怎么样?三个月后,计划达成率升到88.7%,在制品周转天数降到3.1天,现金流释放了两百二十多万,不到半年就收回了改造成本。
这里说个踩过的坑,一开始我们想把供应商采购也拉进车间协同里,想让原材料供应商跟着车间计划滚动,后来试了半个月发现根本玩不转,供应商自己有自己的排程,不可能跟着你小厂子天天变,最后砍了这个需求,只要求供应商按周交付,车间内部自己调库存,反而顺了。
所以你看,车间业务协同,不是越大越好,越全越好,是能解决你自己的问题就好。
很多人一提到数字化协同,就想要一步到位,想要全链路打通,其实对于绝大多数中小车间,甚至大厂的车间分厂来说,先把内部班组之间的交接理顺,把异常处理的流程打通,把该拿的数据拿到,就已经解决了80%的问题,剩下的20%,慢慢再扩就好。
别上来就被概念忽悠,花大价钱买一堆用不起来的东西,踏实踩好每一步,比什么都强。
