产线效率复盘:别再被“产能数字”忽悠了

上周五的复盘会,我差点把咖啡杯给攥碎了。

生产主管扯着嗓子喊“月度产能突破历史新高”,可我看了一眼他背后的电子看板,设备利用率才七十二。产能高,利用率低——这明明是班组从三班倒改成两班倒、硬生生多排了几台设备才凑出来的数字。真正的产线效率复盘,哪是比谁嗓门大?得把数据扒开,从节拍、换型、加工策略到设计逻辑,一层层往下切。

一、先给数据“做体检”:OEE不是想算就算

我还是先抛出那个老生常谈的公式——OEE = 可用率 × 性能率 × 良品率。但每次看到有人直接拿“实际产量 / 理论产量”当OEE用,我就觉得胸口疼。这里头的坑太多了。可用率,到底扣没扣计划停机?性能率,到底是用理论节拍除以实际节拍,还是用运转速度除以额定速度?更别说良品率,有些工序的首检件不良率根本没算进去。

我自己就有过刻骨铭心的经历。那年给一条凸轮轴产线做效率基线,原以为OEE八十出头,结果我们现场蹲了两天,把老式的继电器柜里加装了电流互感器,才发现频繁的空载信号根本没被PLC记录。实际可用率只有六成。后来我养成了个习惯,不管谁递过来的OEE报告,先问一句:停机时间是从操作工手填的报表里来的,还是从设备自动采的?手填的,呵呵,那误差大得能当笑话讲。

再补一刀:你们算性能率的时候,有没有把变数实验、打样、设备调试这些时间排除掉?如果没排除,性能率被拉低是小事,误导决策才要命。

产线设备综合效率OEE计算表格示意图
产线设备综合效率OEE计算表格示意图

二、节拍损失:别让理论值骗了你

理论循环时间是个好东西,但它更像一个“基线”,而不是承诺。我记得那条电机端盖自动线,工艺卡片上写着“循环时间48秒”,可磨合期结束后,实际循环时间稳定在61秒。差了13秒,按一天700件算,就是多出两个多小时。

问题出在哪?我们用了高速机械手上下料,理论上抓取时间3.5秒,可实际配了视觉定位后,平均要5秒。再加上吹气、称重、打标,每一个你以为“忽略不计”的环节,都在偷偷啃食节拍。更气人的是,那台清洗机每次换过滤网都要停机四十五分钟,这时间算进换型还是维护?我们后来重新定义了换刀和维护的边界,才让报表好看一点,但现场实际的改善,还是得从设计源头入手。

所以,我给几个建议,都是老工程师的土办法:
– 用秒表跟一个完整循环,把每个动作分解到秒,你会发现很多非增值时间;
– 别只盯机床加工,夹具快换、工件翻转、测量等待,这些才是真正的“隐形贼”;
– 如果瓶颈工序有富余,别急着提速——提速往往带来振动、发热和刀具寿命下降,反而拉低良品率。

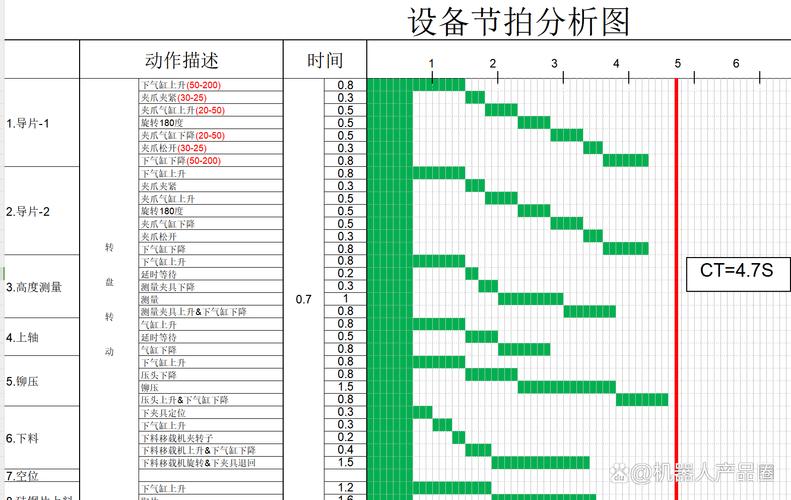

机械加工产线瓶颈工序节拍分析甘特图
机械加工产线瓶颈工序节拍分析甘特图

三、换型调试:被低估的时间黑洞

三、换型调试:被低估的时间黑洞
三、换型调试:被低估的时间黑洞

上个月去一家液压件工厂,老板跟我抱怨说换型时间太长,每次都要一个多小时。我在现场看了一会儿,发现操作工先关电源,然后慢悠悠地去找扳手,接着拆下四个螺栓,再走回工具柜拿另一个扳手,中间还跟人聊了两句。我把手机秒表掏出来,掐了一下,光是“找工具”就花了十一分钟。

其实SMED理论早就告诉我们,要把内换型和外换型分开。但现实里,好多外包设备供应商给的设计根本不考虑快换。比如夹具的定位销,为什么不能做成V型槽加弹簧卡销?为什么液压管路要用快插接头而不是螺纹接头?这些细节,在设备招标时往往被当成“非标定制”给砍掉了。等到车间里天天为换型叫苦,再想加装快换模块,那成本比当初多花了三倍不止。

我印象最深的一次,是碰到一条生产线用了一个六工位转台,本来设计的是“旋转换型”,结果因为夹具精度不够,每次换型后都要重新镗一个定位基准,花了整整半天。后来他们干脆把两个工位改成快换夹具底板的结构,实现了“一分钟换模”。这中间的门道就是,换型时间不是产线的辅助时间,它是产品切换能力的一部分,设计时就得当成核心指标。别等到复盘了才拍大腿。

四、设计侧的效率杠杆:从源头就赢

四、设计侧的效率杠杆:从源头就赢
四、设计侧的效率杠杆:从源头就赢

我做机械设计这么多年,越来越觉得,产线效率的70%在图纸阶段就定了。就拿常见的冷却系统来说,有些机床的切削液喷嘴角度固定,工人每次调角度都要用扳手拧松、再靠肉眼瞄准,少说也要两分钟。如果设计成万向球头的快调结构,几秒钟就搞定,而且角度重复精度高,还能减少刀具磨损。

再比如,排屑器的设计。我曾经遇到一台加工中心,排屑器电机位置设计得太靠里,清理内部的切屑时得把整个链板拆下来。当时车间主任抱怨说,这玩意儿一个月就要卡死一次,每次拆装要三个小时。后来我们改成了前开门加快拆链板的结构,清理时间缩短到二十分钟。所以,可维护性、可清洁性、可操作性,这些“易用性”设计属性,会直接转化为产线的时间稼动率。

还有那些非标自动化设备里的传感器支架,看起来不起眼,但探头洗偏了、被撞弯了,不稳定的检测信号就会导致停机。把支架做成可调加强筋结构,或者加防护罩,这都是在设计阶段就能省下的隐性停机时间。

写在最后:复盘是为了下一次赢在设计

写这么多,并不是要挑谁的不是。产线效率复盘,更像是一场“追根溯源”。数据告诉我们“慢在哪里”,而工艺和设计告诉我们“为什么慢”。每次复盘,我都要求自己至少找出三个可以落到图纸上的改动。而事实也证明,真正解决效率问题的,往往不是加大产量、加多设备,而是把设备做得更聪明、更顺手。

记住,效率不是催出来的,是设计出来的。
