产线迭代优化:从“能用”到“好用”的工程师手记

产线迭代这词儿听着挺高大上,说白了就是反复改呗。我干这行十几年,见过太多一版定生死的案子,结果都是现场哭爹喊娘。今天不聊理论,就讲讲我手头那把血泪史。

先说说第一版方案为什么总是丑得离谱。你心里想得挺美,零件来了就往治具上一放,气缸一压,完事儿。现实是,毛坯公差能给你干出1.5mm的波动,定位销怼上去,工件晃得跟摇摇车似的。那会儿我用的是GB/T 1800.2-2009给出的孔轴配合,但没算毛坯面的形状公差,结果止口卡不进去,气得我差点把图纸撕了。

第一版方案:先让它动起来,但别指望它稳

做产线升级,最忌讳一步到位。我一般先做手工站,用人工推料,把节拍数据摸出来。比如某次做气动压合工位,目标节拍是8秒一件,我起初设计成双工位旋转台,想着效率翻倍。结果夹具锁紧用的是快速夹钳,工人一紧张没按到位,压合偏心,废品率直接飙到12%。

后来我改了。把旋转台拆了,改成直线滑台,上料端加了气动挡块。挡块行程35mm,气缸选的是SMC的CDQ2B32-25DZ,推力理论值算下来280N,但实际夹紧力打了八折——因为气源压力波动,车间还有老设备抢气。你猜怎么着?我直接在气路里加了个减压阀,再串了0.5L的小储气罐,波动才从±0.15MPa压到±0.03MPa。这点细节,画图的时候根本想不到。

对了,那套快速夹钳也别扔,放在返修工位当辅助用,正好。

治具迭代的三个坑:公差、磨损和换型

第一个坑:公差基准。你设计定位销时,老想着按工件公差给,结果忽略了定位销本体的耐磨性。材质用45钢,淬火HRC45?用一个月销子就磨出凹坑,定位精度从±0.05掉到±0.3。得换,换成GCr15,倒角处高频淬火,硬度HRC58以上。另外,定位销头部最好带导向锥,锥度15°,不然工人放件时老敲歪。

第二个坑:磨损补偿。滑块导轨用久了有间隙,工件定位检测靠传感器,但传感器支架受振动会移位。我吃过一次亏,光电开关装得离气缸太近,气缸一动作,支架颤动,传感器信号乱跳,导致PLC误判。后来改用M8螺纹式接近开关,把支架做成长腰孔,调好位置后灌螺纹胶。

第三个坑:换型时间。小批量多品种的产线,换型比加工更头疼。刚开始用螺丝锁紧,每次换型要拆四颗M8内六角,时间得12分钟。后来改成快换结构——底板用定位销+磁力吸座,侧面凸轮夹紧器,换型压缩到90秒。代价是治具重复定位精度从±0.02放宽到±0.05,但工艺允许,那就不算亏。

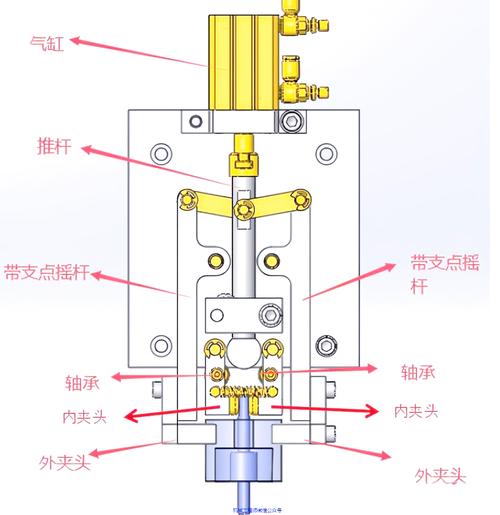

产线治具快换定位销与凸轮夹紧器结构示意图
产线治具快换定位销与凸轮夹紧器结构示意图

迭代中的“玄学”:振动、气源波动和传感器信号

最气人的是有些故障时好时坏。查了三天,最后发现是输送线底下的地脚螺栓松了。振动这东西,你仿真做得再好,现场总有料斗磕碰、风机共振。所以迭代时,我会在关键工位垫上聚氨酯减振垫,厚度10mm,肖氏硬度75A。效果立竿见影,加工粗糙度从Ra3.2降到Ra1.6。

还有一次是气动手指抓取,抓得挺稳,但偶尔掉件。原来气爪的夹紧力足够,但工件表面有油,摩擦力骤减。这可不是加力气能解决的——油膜会产生润滑效应。后来在气爪指面贴了金刚砂防滑片(厚度1.5mm,粒度#120),再配合吹气除油,问题才消失。你看,书上学不到吧?

传感器也是老戏骨。光电开关最怕灰尘和反光,你擦干净了,角度偏一点又失灵。换成电容式接近开关能检测非金属,但抗干扰差。你追根问题,其实是车间里的变频器谐波搞得鬼。好办,信号线换成双绞屏蔽线,接地单点接。

数据说话:节拍实测与参数修正

不谈参数的优化都是耍流氓。我习惯用秒表加高速摄像机记录每个工序时间。比如某个工位,气缸伸出到位需要0.3秒,但实际停顿了0.5秒——因为PLC里延时设长了。把延时从300ms砍到150ms,节拍就快了0.15秒。别小看这0.15,一天5000件就是多了十几分钟。

另一个公式我记得挺牢:工作节拍 = 加工时间 + 辅助时间 + 等待时间。所以优化方向永远是缩短辅助时间,比如改用旋转夹紧气缸(转角角度90°),比直线气缸加翻转结构少了两步动作,单循环快0.8秒。

迭代时我也踩过数据陷阱。有次想优化输送皮带速度,算得速度快了会过冲,但实测发现皮带轮打滑,实际速度反而没变。后来给皮带罩加了张紧轮,并标定电机频率与线速度的关系曲线。认真标定后,速度才准。记住:仿真和理论计算永远替代不了现场实测。

产线节拍优化甘特图与瓶颈工位识别示例
产线节拍优化甘特图与瓶颈工位识别示例

迭代的节奏:什么时候大改,什么时候小修

产线迭代不是天天折腾。我有个原则:结构改动超过30%就重新设计,小于10%就做局部修修补补。中间地带最危险,改了半吊子,新结构不兼容老夹具,反而更乱。

比如输送线的高度,原设计900mm,工人站着操作肩膀酸。想降到850mm,结果底下有渣料小车过不去。这属于全盘改,干脆把输送线改成变高度段——跨越区用螺旋升降,代价高但解决了人机工程。但如果你只是把防尘罩从钣金改成透明亚克力,那就别兴师动众了。

还有一点:迭代要留好验证窗口。我每改一处,必须跑满连续200件无故障,才算通过。有一次改了气路管径,从φ8改成φ6,压合速度慢了,但没影响节拍,可连续运行一天后,接头漏气,因为振动导致卡套松了。教训是:小改动也要做疲劳测试。

写在最后:别迷信“一次做对”

产线迭代优化,本质是用试错的成本换取系统的成熟度。你不可能在第一版就预测到所有细节,但可以通过快速迭代逼近最优解。我的建议是:第一版用简化结构验证原理,第二版用标准元件做可靠度,第三版才开始优化成本和外观。

对了,每次迭代后记得更新图纸和文档,不然三个月后你自己都看不懂当初为什么那么画。别问我怎么知道的。

就这样,希望你的产线也能越调越顺。
