生产链路业务打通协同:一位机械工程师的踩坑复盘

摘要:生产链路的协同痛点,往往不在单点技术上,而在跨环节的信息断裂上。我就从设计变更、BOM管理、制造接口、质量反馈这几个角度,聊聊这些年的经验和教训。

干机械设计十几年,最让我崩溃的从来不是某个零件画不出来。是画完了,生产那边装不上。是改了尺寸,采购已经下了单。是工艺拍着胸脯说公差没问题,结果首件就超差。这不是技术问题。这是链路问题。

最近刚推完一个改型项目,七八个部门参与。设计出图只花了两周,打通链路花了两个月。中间报废了一批毛坯,返工了三套工装,还差点让车间停线。所以想写点东西,聊聊生产链路业务打通协同。不聊虚的,就讲我实际踩过的坑。

设计变更:不是“改个图”那么简单

有个案例特别典型。一个支架,原设计是厚壁,为了减重我们改成薄壁。我改了三维模型,更新了二维图,发了通知给工艺。工艺说“没问题”。结果到了加工现场,薄壁件刚性差,一夹就变形,加工出来的平面度超差0.2毫米。设计、工艺、生产三个环节各管一段,设计不知道工艺要采用什么装夹方案,工艺不知道生产对节拍有多敏感。链路一断,问题就卡在最不该卡的地方——车间。

后来我们梳理了一下,设计变更的影响远不止图纸。零件变了,毛坯供应商要不要重新报价?刀具路径要不要调整?工装夹具是否还能用?检验标准是否要改?装配顺序会不会受影响?甚至包装方案,都有可能变。这不能靠群里吼一嗓子,必须要有一个跨部门的变更控制流程。

我们后来上了PLM,但说实话,工具只是载体。真正重要的是流程定义。变更单要同时抄送工艺、生产、质量、采购,每个岗位必须确认影响,而不是“已阅”。这里我强烈建议,变更单里必须有一个“制造可行性确认”节点,由工艺工程师签生效,否则不能发图。这个教训,是我们用五十件废品换来的。

机械制造企业设计变更跨部门流程图
机械制造企业设计变更跨部门流程图

BOM管理:EBOM到MBOM的鸿沟

BOM这事,看着简单,做起来要命。设计眼中的BOM是产品结构,零件挂在部件下面,多少层都行。工艺眼中的BOM是制造流程,同一个零件可能要拆成毛坯、半精加工件、最终件,每个工序对应一个物料标识。这两个视角如果不打通,生产就是一团麻。

我见过最夸张的例子——一个阀体,设计BOM里就是一个零件编号。工艺BOM里拆成了四个工序件,每个工序件都有单独的流转卡。设计这边改了一个尺寸,以为只是在EBOM里改一下。结果MBOM没同步,只有两个工序件更新了,另外两个还是老规矩。装配的时候,螺栓孔对不上,现场师傅拿着钻头手工扩孔。你能想象那种感觉吗?

根子上,是EBOM和MBOM的映射关系没有建立。很多中小企业甚至用Excel管BOM,一改数据就靠人工同步,不出错才怪。我建议至少做到以下几点:

  • 物料编码统一。设计编码和生产编码必须一一对应,不能设计叫“ZZ-1001”,生产叫“1001A”。
  • 变更时同时更新EBOM和MBOM。最好在系统里绑定,不然就把两个表放在同一个工作流里,靠流程强制同步。
  • 关键属性字段要一致。比如材料牌号、表面处理、公差等级,设计字段和工艺字段必须来自同一个数据源。

只要这三条做到,BOM准确率就能到95%以上。别问我怎么知道的,因为剩下那5%的坑我都踩过。

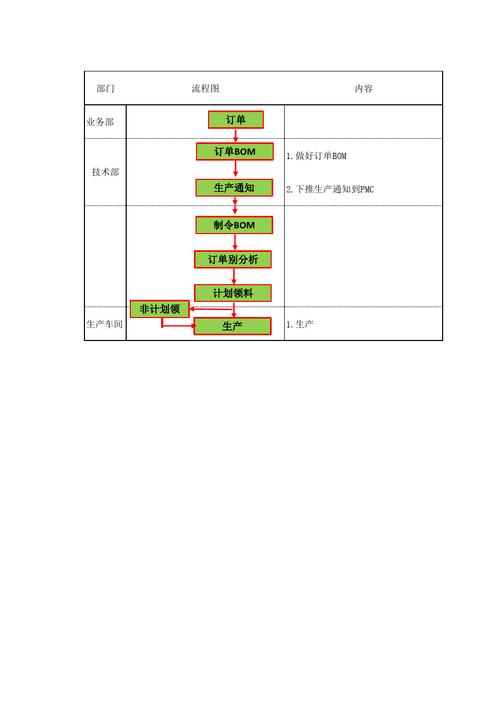

工程BOM向制造BOM转换流程示例图
工程BOM向制造BOM转换流程示例图

工艺和设计的接口:用标准代替“口头理解”

工艺和设计的接口:用标准代替“口头理解”
工艺和设计的接口:用标准代替“口头理解”

设计输出给工艺的,不应该只是一堆几何。你需要告诉工艺:这是基准,这是公差,这里不允许有刀痕。这就成了PMI(产品制造信息)。如果你还在用二维图加一堆剖面线,工艺就得自己重新标注一遍粗糙度、形位公差,等于重复劳动,还容易抄错。

比如我们之前有个零件,设计在剖面图上标注了φ25H7孔的位置度,但主视图上没有。工艺编程的兄弟没看到,结果孔的位置偏了0.15毫米。后来换了三维标注,直接在模型上显示公差,再用STEP AP242格式导给CAPP,就再没出过这种事。这里有必要提一嘴,ISO 16792和GB/T 24734系列标准规定了三维标注的表示方法,搞设计的人最好去翻一翻。

但光有格式还不够,语义要对齐。同一个基准,设计认为是“主定位面”,工艺可能理解为“底面”。所以接口文档里必须把基准定义写清楚。这不算高深技术,但很多人都在这里栽跟头。

质量数据要反哺设计,否则白干

质量数据要反哺设计,否则白干
质量数据要反哺设计,否则白干

质量部天天在检,数据堆了那么多,可设计人员拿到过几次CPK?很少。我见过的普遍现象是:现场发现不合格品,质量部开单,工艺去处理,设计可能最后才知道。等下一个项目设计类似结构,照样犯同样的错。闭环?不存在的。

有一次,一个零件装配时老干涉,质检反馈了,设计以为是个别尺寸超差,就改了个倒角。结果下一批还是干涉。最后查下来,是设计基准和工艺基准不重合,导致两个特征的累积误差正好超过边界。如果设计能看到初期的SPC数据,套个公差累积公式算一下,马上就能发现是公差带分配不当。但可惜,质量数据和质量系统在一边,设计系统在另一边,中间没有桥。

所以我现在特别推崇一个习惯:每次项目结束,设计团队必须看质量排名前十的缺陷。不一定要上大型数字化系统,哪怕是Excel导个图表,也足够看到趋势。关键是,要有这个机制。

说了这么多,其实就是一句话:生产链路业务打通协同,不是靠某几个人的觉悟,而是靠流程、数据、工具在背后托底。但流程别搞成庞然大物,否则没人走。先抓住一两个最疼的接口,比如设计变更流程和BOM准确率,做出效果来,再往下推。哪怕只少一次返工,都是赚的。

但愿我踩过的坑,各位能少踩几个。
