说实话,我见过太多工厂的库房,要么堆得像废铁回收站,要么缺件缺到生产线停摆。做机械设计,天天画图,可真正让你熬夜的往往是——今天缺个轴承,明天少个液压阀。库存,听起来就是个管理问题,但真要搞明白,得从工程角度去拆。
先搞清楚库存风险是什么

很多人以为库存风险就是“料少了”,其实远没那么简单。风险有三层:缺料风险——生产断档,这个最直观;积压风险——钱压在库里,变成废铁现金流;还有劣化风险——橡胶老化、金属生锈,放久了直接报废。去年我给一家汽配厂做改造,他们的密封圈库存超过三年,结果材料脆裂,整批报废,损失几十万。这不是天灾,是没预警。
所以,预警系统得干三件事:盯住安全库存下限,预测未来消耗,识别呆死料。听起来简单,做起来坑不少。
预警模型里那些让你头秃的参数

先说安全库存。公式不复杂:SS = Z * σ * sqrt(LT),Z是服务水平系数,σ是需求波动标准差,LT是补货提前期。但问题来了——这几个参数你怎么定?很多系统直接拍脑袋,Z取1.65,σ用历史数据一算,LT也不更新,结果就是在实际使用中频繁误报。
我个人的做法是分品类处理。机械标准件,比如螺丝、垫片,消耗稳定,Z可以取1.28(对应90%服务水平)。但关键部件,比如减速机里的齿轮,一旦缺货损失巨大,Z至少取2.33(99%水平)。你得权衡,不是一刀切。另外,σ的计算不是简单标准方差,要用指数平滑或者移动平均去减少季节性波动的影响。这块我踩过坑,刚上线时用原始方差算,每周都在报警,把仓管员整烦了,直接关了系统。
补货提前期LT也不能写死。供应商偶尔拖延是常态,你得按历史平均加安全裕度,甚至用PERT估计法——乐观、悲观、最可能,加权出来。我见过有系统LT设成固定值,结果供应商晚了两天,预警完全没用。
还有,需求预测不能只看历史订单。机械MES里常有备料计划,你得把工单、BOM、排产信息拉进来。比如一台机床要装配,BOM表一展开,需求零部件清单就出来了,这是确定性需求。库存系统如果傻傻地用统计模型,那就会误判。

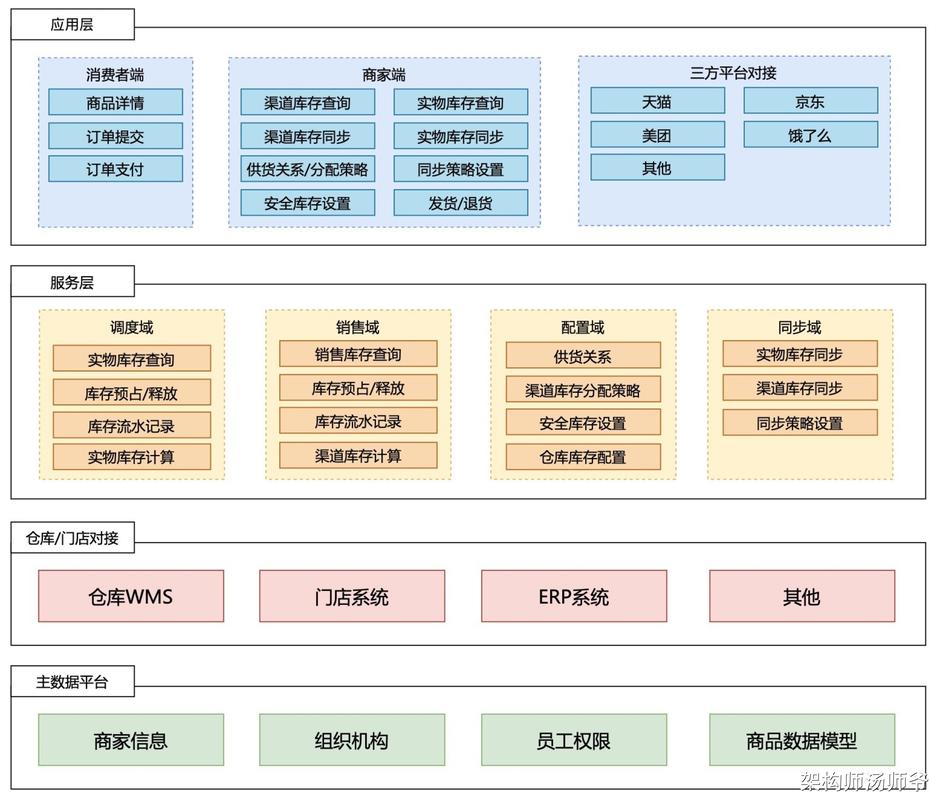

系统架构和传感器选型——别小看硬件

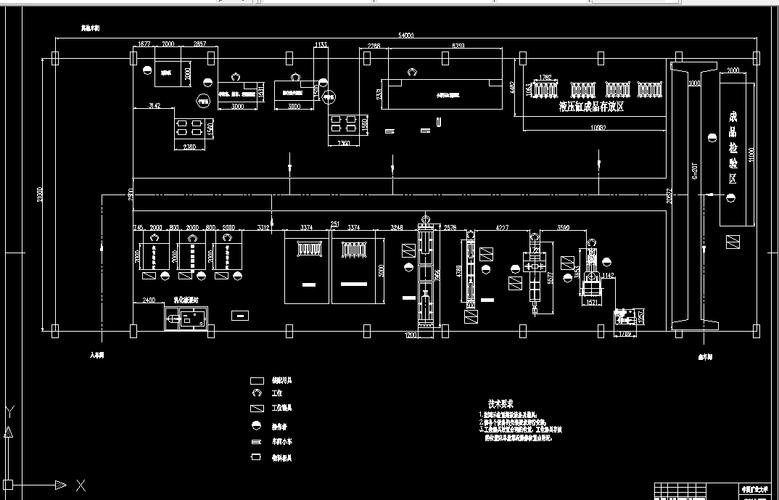

智能库存,不只是软件。你得实时知道库存数量,对吧?这就涉及到数据采集。立体仓库有堆垛机,有PLC,可以直接读数据;但平面库房呢?我推荐用RFID+重力传感器的组合。每个料箱底部装重力传感器,读取重量换算成数量,RFID管批次和识别。这套方案我用了三个厂,稳定得很。

传感器选型有几个关键点。量程要留余量,别把满载当最大——比如料箱能装50kg,传感器量程选75kg的,避免堆料冲击损坏。精度很重要,但也要看物料属性。如果是金属件,重量稳定,精度正负1%就够了;但如果是带包装的,包装箱重量标准不一,就得用平均皮重补偿,或者干脆用高精度传感器。还有环境因素——车间有油污、粉尘,传感器防护等级至少IP65,否则就等着坏吧。
数据采集频率也别太高。我见过有人每秒读一次,结果数据量爆炸,服务器扛不住。实际用事件触发就行——料箱出库时读写一次,加上每日定时巡检数据点,足够了。
预警不是终点,闭环才是王道
预警系统最怕什么?报警了没人处置。光在屏幕上弹个窗口没意义。你得把预警和采购流程联动起来。现在好多企业用的是ERP,但ERP往往不具备实时预警能力。我们做的系统是在ERP外围加了个中间件,一旦触发补货阈值,自动生成采购申请,推送给采购员。同时,如果积压超期,系统自动锁定该物料领用申请,强制提醒处理。
这里再说个细节:预警阈值要动态调整。不是设一次就完事。我用的是滚动周期重算——每个月根据最近三个月的消耗数据重新计算σ和LT,这样系统越来越准。当然,调整前要通知相关部门,别突然变了让人措手不及。
另外,呆死料的判定标准要明确。我定义的是连续120天无出库记录,且无未来工单关联,就视为呆死料。系统自动生成清单,让工程师去确认是否可以替代使用或报废。这个功能帮一家刀具厂清理了差不多价值百万的积压库存。

现场实施那些踩过的坑

最后说点实务。别想着一步到位。先选一个车间或一个品类做试点,跑通流程再推广。我见过一个厂子野心勃勃上全套,结果三个月还没搞定,因为数据接口太多,扯皮。
数据清洗比算法更重要。库存台账经常有错误,比如负库存、重复编码。我们光清理基础数据就花了三周。你得有专门的人去做标签规范化,不然系统一跑,全是异常。
还有权限管理。预警信息不是所有人都要看。设计人员看呆死料和建议,采购看缺料补货,车间主任看综合看板。分权管理,避免噪音。
另外,系统要留人工干预接口。毕竟有些突发情况,比如供应商临时涨价,或者客户插单加急,你得能手动调整参数或暂停某项预警。完全自动化在某些场景下反而僵化。
啰嗦了这么多,其实核心就一条:智能库存预警管控系统不是一堆代码,而是对业务流程的重新理解。把机械设计中那种严谨的参数思维带进来,你就能做出一套真正能用的系统。
好了,码字不易,以上经验拿去用。有问题评论区聊。
