摘要:不少工厂提起数字化改造就两眼发懵,预算花了几百万,改完看不出效果。我前后跟进过三个不同规模的机械加工车间改造项目,踩过的坑攒了一箩筐,今天说点能直接落地的干货,不是飘在天上的概念。
别上来就买设备,先数清楚你家车间的“数据断点”

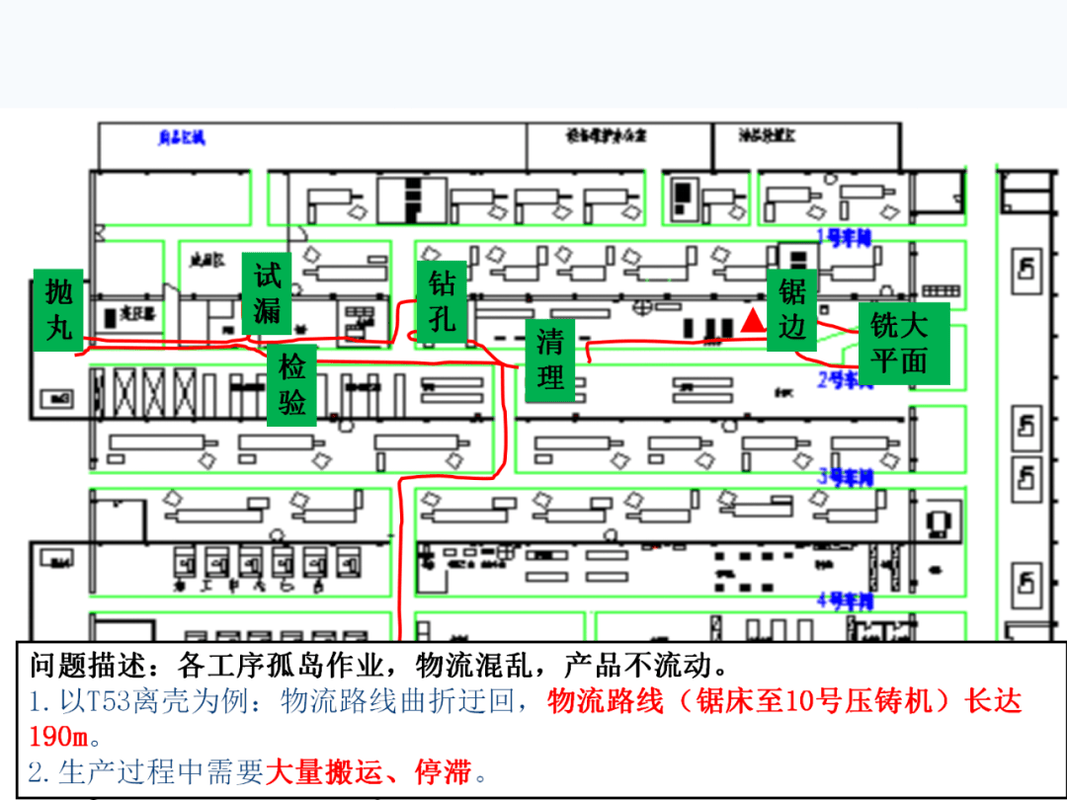

去年帮长三角一家做汽车底盘冲压件的工厂做改造,老板刚见面就拍板,要给18台冲压工位全上机械臂,说隔壁工厂都上了,我们不能落后。
我带着两个徒弟蹲了一周车间。啥也没干,就记每个环节的信息流转。
结果挺有意思。冲压工位的人工操作时间,其实只占总工时的27%,大部分时间都耗在等料、找活、错单返工上。班长每天把生产计划记在随身的旧笔记本上,上道工序多压了一千件毛坯,下道钻孔工位堆得连门都进不去,急着出的客户订单反而插不进去。全车间七十多台设备,每天的开工率全靠车间主任估,问就是“大概七成吧”,到底哪台设备经常坏,哪段时间没事做,没人说的清。
这就是典型的数据断点。改造第一大坑,就是重硬件轻链路,上来就砸钱换机器人换机床,连最基础的数据流转都没通开。按照GB/T 39116-2020《智能制造能力成熟度模型》的定级,90%的中小制造车间,改造前的成熟度都在二级以下,连基本的数据自动采集都做不到。

说实话,找断点根本不用花大价钱请咨询公司。你带着个小板凳,跟着操作工连转三天班就行。哪里需要人工抄数,哪里需要口头报工,哪里就是断点。我那次蹲完,发现光热处理工序,每天光抄炉温记录就要花两个小时,抄完还得往excel里手敲,错一个数整批零件的追溯都断了。这么核心的断点没解决,你就算把所有设备都换成新的,改完还是一笔糊涂账。
边缘端采集选型,别贪全功能,够用才不亏钱
选数据采集设备的时候,第二个坑就来了。很多供应商一上来就给你推支持上百种协议、带本地AI分析的高端边缘网关,一台小盒子卖大几千,甚至过万,说功能越全越好,留足扩展空间。
扩展个啥啊。大多数中小车间,改造第一步,就是要采集开机状态、主轴转速、加工数量这几个核心数据,要那么多花里胡哨的功能干嘛?
前年给山东一家汽配作坊改20台老数控车,都是八年前的发那科旧系统,只有RS485接口,连不上以太网。供应商给的方案是全部更换系统,一台换系统要两万,20台就是40万。老板当时都要签字了,我给拦住了。

最后我们花了多少钱?一百多块钱一块的Modbus转以太网模块,加一台两千出头的边缘盒子,总共下来才不到八千,就把20台设备的开机状态、加工数量、进给转速全采上来了。够了啊。
我自己做改造攒了个不成文的规矩,改造单工位的采集成本,绝对不能超过单工位月产值的10%。超过这个数,十有八九就是过度设计。我们接过的一个项目,当初就是不听劝,硬上了满配的采集系统,结果投产以后回本周期算下来要3年零8个月,老板现在想起这事还拍大腿。
不过话说回来,有一样钱不能省,一定要选支持断点续传的设备。车间停电跳闸是常事,要是一断电,半天采集的数据全没了,后续分析全是错的,这点真的要记住!
改完上线不是结束,操作工不买单等于白改

我见过太多改造项目,上线半个月就废了,系统里全是假数据,没人用。为啥?你问问改造完给谁加了工作量就知道了。
刚做第一个项目的时候我就踩过这个坑。原来的流程要求操作工每加工完一批零件,就去工位旁边的触控屏上点一下,填数量填型号。本来每班的产量就卡得紧,点一次最少要一分钟,一天下来每个工位多花十多分钟,操作工烦得要死,偷偷就给你瞎填,下班一次性把一天的数都录进去,时间全错。那阵子我们看系统数据,开机率居然超过了120%,离谱不离谱?
后来怎么改的?我们把触控屏撤了,每个工位装了个几十块钱的扫码盒,零件吊牌上提前印好二维码,转过来扫一下就完事,一秒钟。我们还跟老板申请,每周评一个数据准确率最高的工位,发五十块钱的超市卡。没到半个月,数据准确率直接升到98%以上。
说白了,数字化改造不是给领导做面子工程的,是给一线降工作量的。你改完之后,操作工反而更累了,人家凭什么给你好好用?那个冲压车间的老班长,原来每天下班要整理两个小时生产报表,改完之后系统自动出,他现在每天提前一个半小时就能接孙子放学,逢人就说这次改造改得好,有这话,项目就成了大半。
最后说两句

车间数字化改造从来不是什么高大上的玄学,也没必要跟别人比谁的设备更先进,谁的系统更贵。说白了,就是帮你把原来糊里糊涂的浪费,给算清楚找回来。先找最疼的那个点下手,改一个能用一个,比啥都强。
