机械加工车间数字化作业全流程过程记录系统设计与避坑指南

摘要:本文结合机械加工车间的实际落地经验,拆解数字化作业全流程过程记录系统的设计核心,分享真实项目中的踩坑经验与选型权衡,给准备落地改造的中级工程师提供可参考的落地路径。

从离线纸质到在线全记录:需求不是做给老板看的

前年帮南方一家做商用车曲轴的加工厂处理质量异议,一批交付给主机厂的曲轴跑了三万公里出现断裂,对方要求回溯全生产过程记录。车间翻了整整五天,下料记录找不到,粗加工的温感记录是手写的看不清,热处理的保温曲线存在当时的值班班长U盘里,班长离职一年多,U盘早就找不到了。最后赔了两百多万,还丢了长期供货的资质。坑死人。

这种事儿,干机械的谁没遇见过?

很多企业上数字化作业记录,都是为了应付客户验厂,或者拿政府的数字化补贴,做出来的系统就是把纸质单搬到网上,本质还是换个壳子手动填。真出了问题,该查不到还是查不到。

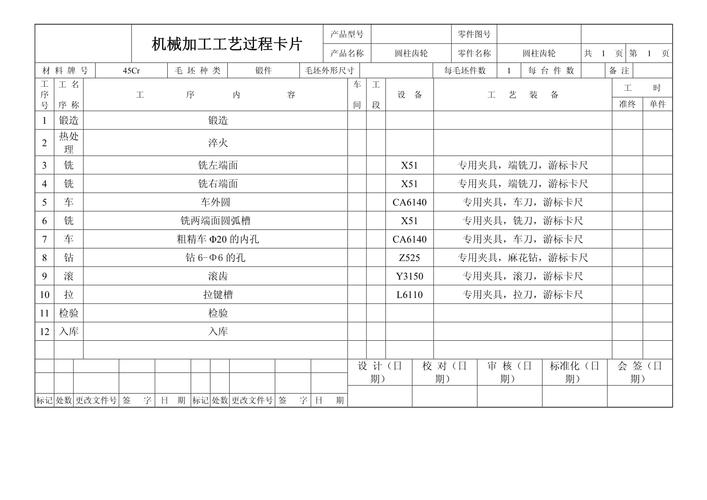

机械加工车间传统纸质作业记录单
机械加工车间传统纸质作业记录单

真正的全流程过程记录,核心需求只有一个:任何时候都能把一件产品从原材料入厂到成品出厂的所有过程信息,完整复现出来。小到换刀的时间、操作工的工号,大到每一道工序的设备参数、环境温湿度、原材料炉批号,所有信息都要和单件产品绑定,不能模糊。

核心模块设计:三个踩出来的致命教训

第一个坑,只记结果,不记过程变量。很多系统设计的时候,只让操作工填最终尺寸检验结果,机床主轴转速、进给量、刀具磨损补偿值这些动态参数,全不采集。去年我们车间出了一批精镗孔超差,最后查出来是新换的刀具补偿值输错了,因为系统没记录操作过程,整整卡了三天才找到问题源头。

GB/T 39116-2020《智能制造 制造设备数据采集通用要求》,关键工序的设备运行参数、操作行为都必须实时采集,不能依赖手动填报。对机械加工来说,至少要覆盖工序参数、设备状态、人员操作、检验结果四大类数据。

第二个坑,老机床数据采集接口不兼容。很多车间有不少服役十年以上的老机床,没有开放的Modbus通讯协议,硬上采集的话,不少新手工程师会直接买一块拆机主板改,改完动不动就死机,耽误生产。说实话,这种情况没必要追求全自动,给老机床加装外置IO采集模块,只采开关机、工序时长、进给转速这些核心参数就行,成本低,还稳定。

数字化作业系统老机床数据采集接口接线图
数字化作业系统老机床数据采集接口接线图

第三个坑,没有操作留痕机制。前年我们合作的一家工厂,工艺员改了渗碳工序的渗碳浓度,没走审批,也没记录,结果一百多件齿轮全部硬度不达标,全废了。要是系统里所有的参数修改、工艺调整都自动记录操作人、修改时间、修改前后的值,根本出不了这种事儿。权限分层一定要做死,普通操作工只能看,不能改工艺参数,工艺员改必须留痕,所有人改都删不掉。

落地运行:容易被忽略的非技术细节

落地运行:容易被忽略的非技术细节
落地运行:容易被忽略的非技术细节

很多系统设计的很好,最后用不起来,问题不在技术,在人。操作工一天要干十几个活,你让他每干完一件就填十几个字段,他肯定嫌麻烦,要么瞎填,要么干脆不填。

说实话,能后台自动拿的数据,绝对不要让操作工手动填。班次自动从考勤系统同步,机床号自动匹配当前工位,原材料炉号自动从下料工序带过来,只留检验结果这一个必填项就行。把单条记录的填写时间压在30秒以内,没人会反感。

还有数据存储,别图省钱全存在车间本地工控机里。去年隔壁园区有个加工厂,工控机硬盘被雷劈坏了,三年的记录全没了,客户来验厂直接不合格,丢了大订单。按GB/T 23031.1-2022《工业互联网平台 应用开发 第1部分:总则》的要求,关键过程数据必须做异地备份,保存周期不短于产品的质保期加一个使用生命周期,一般机械产品至少要存5年以上,汽车零部件要求15年,别存错了周期。

不过话说回来,也没必要上来就搞什么大数据分析、质量预测那套花活。很多中小企业,先把全流程记录做扎实,能做到出问题快速回溯,就已经解决了80%的质量痛点,赚回改造的成本了。那些花里胡哨的功能,等基础数据全了再加上也不迟。

结论:数字化作业全流程过程记录系统,是制造业数字化改造里最基础也最容易做歪的项目。别盯着概念,盯着自己的实际痛点,把该记的记全,该存的存住,就能发挥最大的价值。
