摘要:本文以实际落地的汽配车间三台老牌160吨液压冲床智能化技改项目为例,拆解可落地的实施全流程,分享工程中常见的选型坑、调试坑,给中小制造企业老设备智能化改造提供可复制的实操路径。
前期现状摸排与技改目标锚定
去年接的这个活,一开始客户给的需求很模糊:“我们要智能化,要上数据看板”。张口就要加AI预测,预算划了二十万,就想改完能评政府技改补贴。

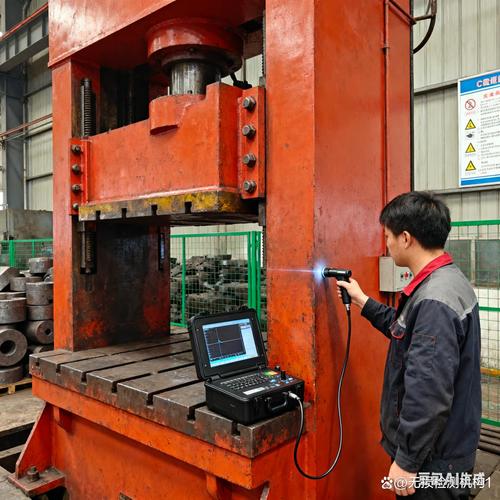

说实话,大部分中小工厂的老设备技改,死都死在第一步没摸清楚现状。很多队伍上来就定方案买传感器加PLC,钱花了一半,调试的时候才发现,老设备床身导轨间隙都超差了,滑块跑起来晃得厉害,采回来的数据全是噪声,根本没法用。
我们带了检测团队驻场三天,先摸机械本体精度,按照GB/T 10095.1-2008圆柱齿轮精度检测规范测主轴径向跳动,三台里两台冲床主轴跳动超了0.12mm,比允许值高了三倍。再测原有电气回路,老继电器柜里端子排氧化松动,三年前的撞模事故,就是因为触点接触不良,过载信号没传出去,废了一整批汽配连杆毛坯,损失小二十万。

目标不能定得太虚。我们给客户砍了原本要上的无人化概念,只锚定三个可量化的具体目标:实现冲压过程压力实时采集、异常工况自动停机、数据对接厂内现有MES,改完单台产能提10%,不良率降15%。就够,不搞花里胡哨的噱头。
核心改造方案的选型与落地细节
先修本体,再做智能化。这步永远不能反。我们给冲床换了主轴铜瓦,刮研调整导轨间隙,补了床身铸件的应力变形余量,整台机械精度拉回合格范围内,这步只花了总预算的12%,却是整个方案能成的基础。
智能化核心是数据采集,传感器选型是第一个生死关。很多人图便宜用应变式压力传感器,装在滑块侧面,动态冲压下数据偏差能到15%,根本没法用。我们选的是压电式动态压力传感器,量程0-2000kN,精度等级0.5,符合GB/T 13634-2015试验机检定要求,直接装在模具安装底板下方,完全避开滑块运动的冲击干扰。

IO模块选的是国产Profinet总线模块,比原来硬接线省了三分之一的布线时间,老柜空间不够,直接加了一个壁挂式端子箱,把新模块都装进去,不用换原来的继电器柜,又省了小两万。
数据层没搞花架子,没加专门的云端工业服务器,就用带网口的中型PLC,本身就能存7天的本地缓存数据,厂区断网了也能正常生产,不会停线。这点太重要了。我之前见过邻市一个五金厂技改,全靠云端跑数据,运营商挖断光纤,整条线瘫了八个小时,损失比技改预算还多。
异常判定逻辑也没凑什么AI模型。把客户过去半年的合格产品冲压压力曲线导出来,拟合了合理的上下阈值,实际生产中只要压力偏差超过8%,直接触发急停,还能自动把异常数据打标上传MES,方便成品追溯。
不过话说回来,要是你手上是几十台同型号设备的规模化生产线,做故障预测模型没问题。但这种小工厂三台老设备,一年也出不了两次大故障,训练数据都凑不出来,加模型就是纯纯浪费预算。
调试与验收的核心管控要点

调试不能一次性上电全功能跑。先空跑机械1000次,每次停了都测主轴跳动,确认精度不会漂移,再试传感器信号,空跑采集一百组数据,确认信号偏差在2%以内,再带载试生产。
说一个必踩的坑。我们第一次调试的时候,传感器信号跳变特别大,正常冲压偏差能飘到12%,根本没法用。查了整整一下午,才发现信号线和动力变频器线走了同一个线槽,谐波干扰太严重。后来重新走槽,单独做了屏蔽接地,信号立马稳了。这个坑,至少八成第一次做技改的都会碰到。
验收不能只看数据屏好不好看,就按一开始定的指标硬卡。我们要求连续满负荷跑72小时,统计实际产能、不良率,检查数据上传成功率。那次改完,客户原来的不良率是4.2%,改完降到1.7%,产能提了12%,刚好超过我们约定的指标,验收一次过。
最后别忘了给客户留清晰的维保要求,压电式传感器每年要按ISO 17025要求校准一次,总线接口每三个月吹一次灰紧一次端子,不然用个两三年精度飘了,客户又要说智能化没用。
做了快十年技改,最深的感受就是,设备智能化技改从来不是堆新元件、凑新概念,就是拿着客户的预算,给能用的老设备治病延年。适合客户现有生产规模、能落地帮客户赚钱的方案,才是真的好方案。
