适合中小定制机加工厂的自动化分拣复合加工作业单元方案

去年帮珠三角一家做非标汽配定制的工厂做产线改造,原来的工序是人工分拣毛坯,再逐个转送到加工工位钻孔攻丝,错单率最高摸到8%,旺季赶急单的时候工人连轴转还是出问题,逼得我们蹲在车间盯了三个多月,磨出这套落地的方案。

摘要:本文针对中小批量定制机加工场景,分享一套低成本柔性自动化分拣复合加工作业单元方案的设计逻辑、选型经验与常见踩坑点,适合有一定机械基础的工程师做产线改造参考。

核心需求拆解:不是所有分拣都要做全AI视觉方案

很多厂一提到自动化分拣,上来就要铺全AI视觉识别,预算直接拉到两三百万,说实话,大部分中小定制厂吃不消。而且异形工件批次换得勤,AI模型还要反复训练,太折腾。

我们最终定的是两级分拣方案,一级粗分靠外轮廓尺寸分选,二级细分靠工件表面的激光打码识别,成本直接砍到全AI方案的三分之一,适配90%以上的中小批量非标工件场景。

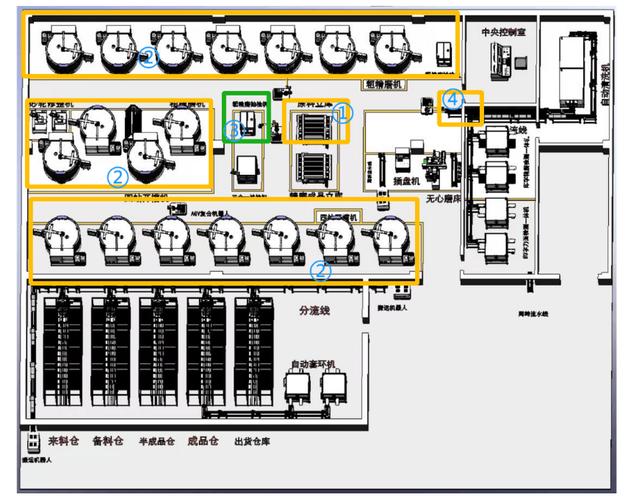

自动化分拣复合加工作业单元两级布局图
自动化分拣复合加工作业单元两级布局图

说个踩过的大坑。第一次试跑的时候,我们为了提产能,把输送带速度选成12m/min,看着分拣速度快得离谱,实际上分拣后的定位误差直接超过0.5mm,后续加工钻孔直接偏位,报废了小一百件毛坯。现在想起那堆材料费,还肉疼。

按照GB/T 37414-2019工业机器人定位精度的要求,我们重新调整了参数,把输送速度定在4-6m/min,加了一段减速定位段,分拣节拍只降了不到8%,定位精度稳定控制在0.1mm以内,完全满足后续复合加工的精度要求。

复合加工工位的联动逻辑:效率和稳定得平衡

不少现成方案把分拣和加工做成两个独立工位,中间堆缓存料,不仅占地方,还容易混料出问题。哦不对,我换个说法,不少现成方案把分拣和加工做成两个独立工位,中间堆缓存料,占地方不说,还特别容易混料出错。我们做的是异步联动逻辑,分拣完一件直接上料加工,缓存位只留两个,硬生生省出了三分之一的单元占地。

给大家算笔明白账,定位误差的冗余计算:Δ = (v²)/(2a) + em,其中v是输送末端速度,a是定位加速度,em是机械结构误差,我们算下来留0.08mm的冗余量,实际跑下来,99.8%的工件定位误差都在允许范围内。

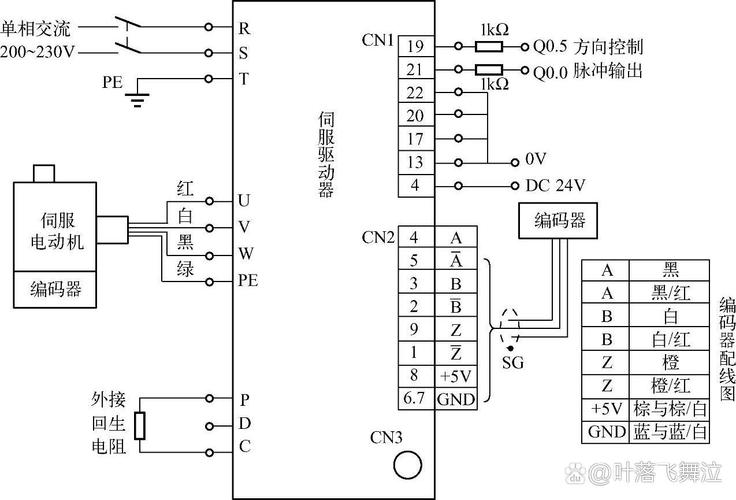

自动化分拣复合加工单元伺服联动接线图
自动化分拣复合加工单元伺服联动接线图

选型的时候也踩过坑。上下料机械臂负载5kg,一开始听供应商推荐选了中惯量1.5kw伺服,结果频繁启停的时候末端抖得厉害,定位差了快0.2mm。后来换成同功率低惯量伺服,一下子就稳了。很多新手容易忽略惯量匹配这个点,别不当回事。

对吧,还有车间环境的问题。我们一开始给视觉相机就装了个普通防尘罩,用了半个月,玻璃上沾了一层油雾和铁屑,识别错率直接升到5%。后来加了个正压防尘风罩,设定成每两小时自动吹十秒,错率一直稳定在0.1%以下,到现在两年多了没出过大问题。

落地改造的成本兼容性:能凑合用旧的就别买新的

落地改造的成本兼容性:能凑合用旧的就别买新的
落地改造的成本兼容性:能凑合用旧的就别买新的

大部分中小厂改造,预算都卡得紧,扔了原有还能用的加工中心太可惜。这套方案本身就是为改造设计的,能兼容八成以上的在位加工设备,只要加一个对接的上料定位台就行,改一台旧设备才不到两万块,比买新的加工中心省太多。

我们给这家汽配厂做的完整单元,一共带四台加工工位,总改造成本不到80万,额定产能按每天8小时算,月产12000件非标工件,比原来人工分拣加工快了两倍还多,错单率从8%降到0.2%以下,甲方大概14个月就收回了全部改造成本。

不过话说回来,不是说全自动化全AI方案不好,只是对中小批量定制的厂来说,适合自己产能和预算的才是最好的。见过太多花了几百万上了高大上的方案,结果换批次就要调一周,维护成本高得吓人,最后半闲置落灰。

还有基础施工这块,很多方案要求重新做环氧地面,要求水平误差不超0.5mm/㎡,光地面就几十万。我们这套只要原有车间地面水平误差不超2mm/㎡就能装,调整一下机脚垫铁就行,省了一大笔基础施工费。

维护也省心,所有核心零部件用的都是市面通用的国产标准件,相机、伺服、导轨都是随便就能买到配件,坏了当天就能换,不用等进口配件排半个月的队,耽误生产。

这套方案跑了两年多,除了定期吹风罩换滤芯,几乎没出过大问题。这些都是蹲在车间一点点踩坑踩出来的经验,给同行做个参考,少花点冤枉钱,少走点弯路。

免责声明:市场有风险,选择需谨慎!此文仅供参考,不作买卖依据。如有侵权请联系删除。
文章名称:适合中小定制机加工厂的自动化分拣复合加工作业单元方案
文章链接:https://m.yqhljx.com/list_9/2552.html
