工厂自动化:我用十五年踩坑经历,帮你避开这些设计雷区

总有人问我,工厂自动化产线设计,最关键的是什么?我每次都答:不是机器人选型,不是PLC程序,而是那些不起眼的细节。你可能觉得我在卖关子。不,我是真心话,因为我自己就栽过不少跟头。这些年在这行摸爬滚打,慢慢把这些教训嚼碎了咽下去,今天拿出来分享给你。

一、定位精度,别以为伺服加丝杠就高枕无忧

做自动化设备,绕不开定位。很多工程师,包括当年的我,盯着一台伺服电机的分辨率,看着0.001mm,就兴奋得不行。结果呢?设备一上负载就傻眼。为什么?结构刚度不够,形变了。

记住一个最基础的换算:滚珠丝杠导程10mm,伺服编码器分辨率2500线,四倍频,那就是10000个脉冲每转,每个脉冲对应0.001mm。听起来很美对吧?但你的联轴器有间隙,轴承有弹性变形,工作台下面那块薄壁板还在颤。实际重复定位精度能到±0.01mm,已经烧高香了。

工厂自动化滚珠丝杠进给系统定位误差来源示意图
工厂自动化滚珠丝杠进给系统定位误差来源示意图

真正要命的是热变形。丝杠跑半小时,温升十几度,伸长量按每米每度12微米算,一米长的丝杠就长了一百多微米。你那个0.001mm,早就被漂移淹没了。所以,关键工况下该用光栅尺就得用,别心疼钱。或者至少,给丝杠加预拉伸。

还有,气缸限位这种方案,别指望它做精密定位。用一个可调螺丝挡块加气缸,能稳定到±0.1mm就不错了。有时候,便宜方案反而坑你加工时。

二、节拍计算,别把理论值当圣旨

产线节拍,每个甲方都问你能不能达到。你拍胸口说,简单,单站2秒,十个站,20秒一个工件。结果真上线了,一天产量惨不忍睹。问题出在哪?你没算辅助时间。

举个我亲历的例子。一个装配工位,拧四颗螺丝,PLC程序跑一遍动作,逻辑上是2.5秒。可是别忘了,夹具要夹紧,螺丝要送料,拧紧枪要启动等待,过程中偶尔还要吹气。真实节拍是多少?4秒。再加上传送带停下来以后的稳定确认时间,接近4.5秒。所以,计算节拍时,要在每个工序的‘动作时间’上乘以一个1.3到1.5的系数,并且把换型时间摊进去。

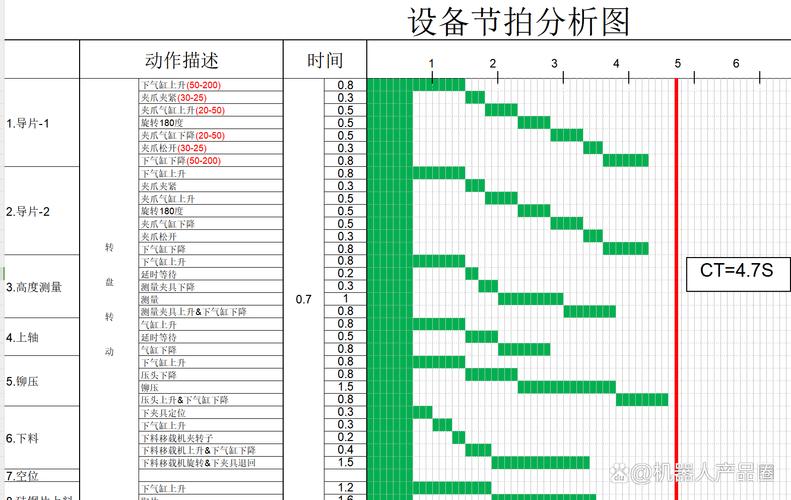

工厂自动化装配产线整体节拍时间分析甘特图
工厂自动化装配产线整体节拍时间分析甘特图

还有OEE,整体设备效率,别忘了一个设备不可能24小时满产。比如你理论产能一天1000件,但设备利用率常年只有85%,再加上一些短停和不良品,实际产能可能只有650件。所以,给甲方的承诺,留点余量,不然验收的时候你自己后悔。

三、别把柔性化喊得震天响,换型麻烦没人帮

现在动不动就个性化定制,生产线非要搞柔性。柔性不是说你PLC里多存几个配方就完了。换型时,工装要换吧?抓手要换吧?程序里的坐标要不要调整?视觉系统的模板要不要切换?每一个环节都是时间。

我见过一条线,号称能兼容十种产品,结果每次换型都要调三四个小时。后来甲方直接不让换型了,专线专做。所以,设计柔性单元时,一定要做快换结构,比如标准接口的快换盘,并且用零点定位系统。还有,一切能由传感器自动识别的,就别让人工输入。比如用RFID识别工件,自动调出对应程序。这些,都得从设计初期就规划好。

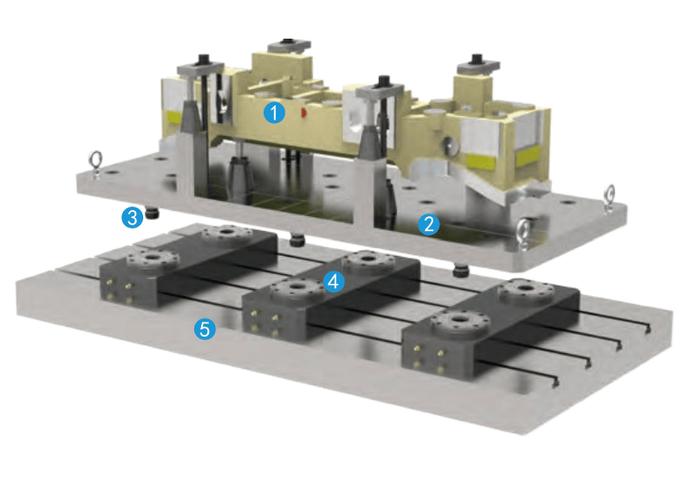

工厂自动化柔性制造单元快换夹具与零点定位系统结构图
工厂自动化柔性制造单元快换夹具与零点定位系统结构图

有时候,为了换型的便利,宁可牺牲一点节拍。比如用视觉引导抓取,就比机械定心慢个零点几秒,但换型却省了大把时间。这个权衡,要跟工艺部门吵明白。

四、走线走气,维护的时候你才懂它的重要

四、走线走气,维护的时候你才懂它的重要
四、走线走气,维护的时候你才懂它的重要

说实话,很多自动化设备看上去外观炫酷,打开电气柜里面那叫一个乱。线槽里塞满线,拖链里各种气管和电缆绞在一起。刚开始不懂,觉得能跑就行。等到哪天传感器突然失灵,你从密密麻麻的线堆里找一根断线,想死的心都有。

我的建议是,布线一定要分区,动力线和信号线分开,最好用单独的走线槽。拖链要选合适半径,预留至少20%的填充余量。所有的接头,都别省,用防油防水的工业连接器。还有,每个气缸的节流阀,要么放在操作工够得着的地方,要么调试时调整好以后用漆封住,不然总有好奇的人乱动。

再有一点,气路里记得加过滤器和排水器,湿润的压缩空气会毁掉所有精密元件。我见过一台设备,就是忽略了排水,结果电磁阀卡死,整个产线停了一个小时。血泪教训。

说到这,差不多可以收了。工厂自动化这东西,真正难的不是某个高精尖技术,而是把每一个细节都算计到。你得同时懂机械、电气、工艺、软件,还得会揣摩人的操作习惯。我还在踩坑,估计你也一样。下次再聊,祝你的产线少停机。
