摘 要:产线迭代升级,不是一次性把设备换完。节拍瓶颈、工装柔性、驱动选型、基础设施、防错追溯,每一个环节都可能让你翻车。用几个真实案例聊聊怎么避坑。
去年接手一条旧发动机缸盖装配线,客户要求产能从每天200件提到350件。老板一开始想直接上四台新机器人,预算哗啦算下来八百万。我说先等等,你那条线真正瓶颈在哪?
结果一测节拍,发现加工中心根本没满负荷,卡死在一个气动夹具上。那夹具是十年前的设计,换型要拆六个螺栓,每班换三次型,光换型时间就吃掉45分钟。这就是典型的“看得到的地方都很新,看不到的地方还活在2010年”。

节拍计算:别信感觉,拿秒表去蹲
迭代升级的第一步,永远是搞清楚瓶颈工位。但很多工程师喜欢用理论节拍算,拿工艺文件上的数字一加,认为够了。现实呢?一台老式液压站开机预热要8分钟,感应开关偶尔闪断,程序逻辑里还有个多余的延时,这些通通不会写在图上。

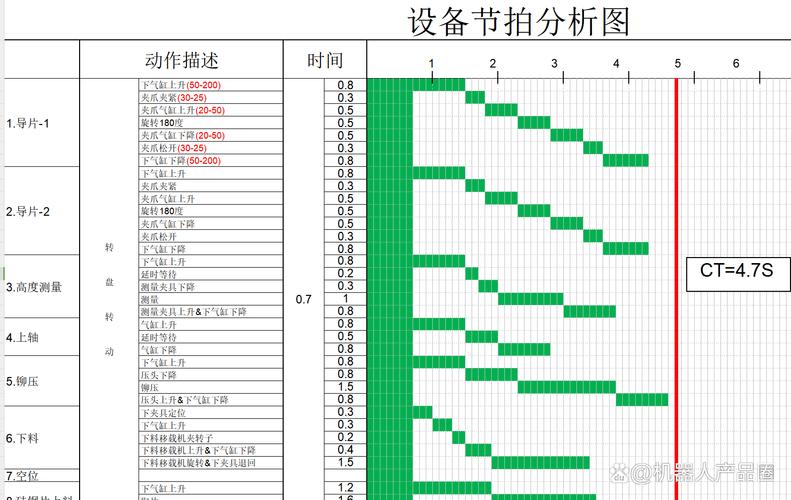

我自己的习惯是,带着秒表在产线旁边蹲一整个班次,甚至两班。记录每个工位的实际循环时间,包括异常中断、人为等待。你会发现平均值毫无意义,要看尾部和分布。举个例子,拧紧轴工位,平均节拍32秒,但标准差大得离谱,最大能到48秒。那瓶颈其实在物料供应的节奏上——料箱位置太偏,员工要绕一圈。
另一个例子是水泵装配线,目标节拍40秒。当时实测平均节拍38秒,表面有富余。但逐个动作录像分析后发现,一个工位因为螺丝盒在台面左手边,每次取料转身多花3秒,累计一个班次损失了将近25分钟。把螺丝盒移到正前方,节拍立刻下降到35秒。这种隐性的损耗,光看报表永远发现不了。
所以第二步,就是Minitab或简单的Excel做一下正态分布,把那些特殊原因的波动标记出来。别一上来搞复杂的仿真,先跑一遍价值流图,比什么都直观。
工装柔性化:别把夹具做成一次性的
很多产线升级,往往因为产品改型。比如原来只做A型件,现在要兼容B、C型,尺寸差异还不小。最省事的方案是做一套全新夹具,但成本高,而且占了宝贵的产线空间。更聪明的做法是设计一个基础平台,上面用快速换装模块。
这里要提个标准——VDI 3184,快速换模系统的设计指南。如果你不想查德文,那就记住几个原则:定位用一面两销,不要用六个自由度全限制死;夹紧尽量用肘节式或快撤式,避免螺纹锁紧;气路和电路接口用公母快插,且要有防差错设计——比如不同压力等级的接头长不一样,插错就插不进。

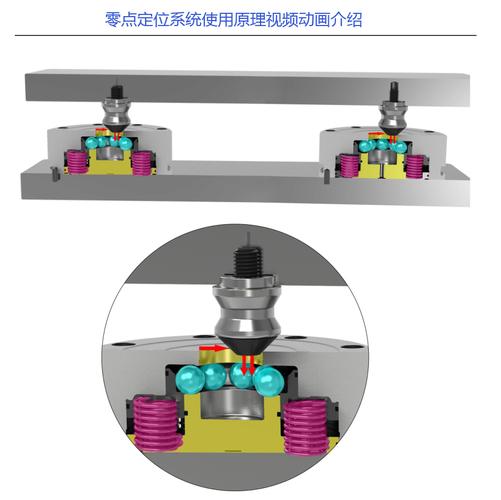

我之前给一条电机装配线做改造,用了零点定位系统(Zero Point Clamping)的托盘,重复定位精度能到0.005mm。说实话,刚开始觉得贵,一个托盘几千块,但后来算总账,换型时间从25分钟压到90秒,一年省下来的人工和停机成本,早就回本了。核心是,零点定位系统的模块化设计能兼容多种产品,后期再改型,只需要换定位销和基准面。别舍不得这笔钱,它比你买一堆专用工装划算得多。

选型里的那些坑:伺服电机不是扭矩越大越好
有些升级要换驱动,比如把气动换成电动伺服压机。看起来高大上,但选型时有个常见误区——只算峰值扭矩,不算RMS扭矩。我见过一条线,伺服电机选大了三倍,结果整个机构刚度不够,高速运行时震荡,反而压装质量变差了。后来重新校核惯量比,才知道伺服驱动对惯量匹配非常敏感,电机转子惯量和负载惯量比最好控制在1:1到1:3之间,超过1:5,调试会非常痛苦。
另一个坑:安全扭矩关断(STO)功能。如果产线升级涉及安全PLC,必须确认驱动器支持STO,否则欧洲客户审核过不了。这里顺手提一句,ISO 13849-1的PLr等级,别拍脑袋定,要根据风险评估表来。有些工程师觉得加个光栅就万事大吉,忘了急停电路的冗余设计——真出事的时候,单通道的失效概率还是很吓人的。
还有一个小细节:电机电缆长度。通常伺服电机到驱动器之间,动力线不要超过20米,编码器线不要超过10米。超过这个长度,电压降和信号衰减都会变得明显,除非加屏蔽和补偿器。我见过一条线为了省空间,把驱动器放得很远,结果老是过流报警,最后只能重新布线。
别忘了那些小东西:线缆、接头和走线槽
产线升级最容易被忽略的,就是基础设施。你换了新电缸,结果原来的电缆载流量不够;加了视觉相机,但通讯线没有屏蔽,一开机就丢包。这些都是实际发生的破事。
我的建议是,在方案阶段就做一张接口清单,包括电源、气源、通讯、排屑、冷却,每一项都标注当前规格和升级后要求。别小看这一张表,它能把很多隐藏的问题提前暴露。去年有个项目,就是因为没查压缩空气的流量表,结果新增的三个真空发生器一起动作,系统压力掉到0.4MPa,整条线报警停机。后来加了一个4立方米储气罐才算解决。
还有一个冷知识——线缆弯曲半径。拖链里的电缆,如果弯曲半径小于厂商规定值,寿命会缩短到三分之一。你换了新的伺服线,却用了旧的拖链,不出一星期就可能断芯。
防错与追溯:别把眼睛长在头顶

迭代升级不是简单地提高节拍,更要考虑如何把质量数据留存下来。现在客户都要求100%追溯,所以每个关键力矩、压装力曲线、尺寸测量值要绑定到单个产品序列号。这时候你需要一台IPC加上一个数据库,但更关键的是传感器。扭矩扳手要选带FMCS的,也就是动态力测量和通信系统,能够实时输出角度-扭矩曲线。如果只是换了个显示器,那没有意义。
关于防错(Poka-Yoke),我的建议是:能用电感传感器就不用机械开关,因为机械开关有磨损,调整位置很麻烦;能用视觉识别就不用光电传感器,因为不同产品颜色深浅很容易引起误判。当然,视觉相机的光源要选好啊——不要用白光LED,用同轴光源或低角度光,才能看得清刻印字符。这些都是实打实的学费换来的经验。
还有一次,我们升级了一条转向节装配线,想在压装工位增加力位移监控。结果供应商推荐了一套高精度的压力传感器,但安装位置离压头太远,导致测得的力曲线有滞后。后来把传感器直接装在压头法兰下方,才算解决问题。传感器位置和机械结构的关系,永远比你想的更重要。
实施节奏和验收标准
最后说一下项目推进。别搞什么“大爆炸”式切换,风险太大。我习惯用四步走:先在模拟台上测试所有新单元,再在一个工位上做试点,然后逐步扩大到整线,最后用一个月的时间做产量爬坡验证。验收不能只看峰值产能,要看节拍达成率,也就是在一个班次里实际产出除以理论产出,最好能到85%以上。如果只达到70%,那说明还有隐性停机,需要继续挖。
另外,OEE(Overall Equipment Effectiveness)是我建议你建立的一个关键指标。别只看时间开动率,性能开动率和合格品率同样重要。有时候设备一直转,但速度没达到目标,那也算损失。我记得有一条线的OEE从62%提升到79%,就是因为把一次报警停机的时间从15分钟压缩到6分钟,并且增加了自动复位功能。
好了,就说这么多。产线迭代升级不是买买设备那么简单,它是一个系统性的权衡。用数据说话,别拍脑袋;尊重标准,但也要懂得变通。把这些记在心里,至少能帮你少走不少弯路。
