前几天去一家做液压阀的厂子看产线,老板一脸愁容:新买的加工中心都到位了,OEE看着也有85%往上,可月末产值就是上不去。车间里堆着半成品,工人三班倒,忙得像打仗,结果交货期照样拖。我绕着产线走了两圈,心里大概有数了——问题根本不在设备开没开,而在于整个系统的“流动”被堵死了。
先别急着买设备,瓶颈不是你想的那个
很多工程师一谈产能释放,第一反应是上自动化、买高速机。听着合理,但你不妨算一笔账:假设一条产线有5道工序,其中第3道工序的节拍是90秒/件,其余都是40秒左右。前道干得再快,到了第3道照样排队。你以为多买一台机器能救?实际上瓶颈没变,只是把在制品堆得更高而已。
我当时让车间统计了一周的数据,发现真正的瓶颈竟然是一台老掉牙的立式珩磨机。它的平均故障间隔时间只有72小时,每次修复要3小时。说难听点,这台机器在产线上的角色就是“限流阀”。所以改造的第一步,不是换新设备,而是把瓶颈设备的稳定性做起来。后来我们给它加了在线监测,用了状态维修的逻辑,故障率降了60%,产线输出直接提升23%。

这里有个坑:别只看节拍。节拍慢是瓶颈,但停机时间长、换型时间长,同样是隐性瓶颈。你如果只盯着CT值,很容易忽略真正卡脖子的环节。我跟车间主任说,你拿张纸,把每台设备的可动率×(1-换型损失)排个序,最小的那个就是瓶颈。他算完,发现不是珩磨机,而是那台动不动就修半天的清洗机。真相往往不在直觉里。
快速换模不光是省时间,它改变的是整个排产逻辑
大多数工厂的产能浪费,都藏在换型(SMED)里。之前那家厂,换一次夹具要45分钟,操作工要把定位销一个个敲进去,再用千分表校半天。一天换三次,就是135分钟没了。按一个月26天算,损失超过86小时——这几乎是11个工作日。你说产能上得去才怪。
改造方案其实不复杂:把夹紧方式改成快换式,定位用锥形导套,加上统一接口的液压快锁。换型时间从45分钟压到了8分钟以内。这不是我拍脑袋编的数据,SMED手册里五位数以上的案例都有。关键是,换型快了,小批量多品种就变得可行。以前要凑够一个批量才舍得换模具,现在随时可以切换,在制品库存直接少了三分之一。
这里我想吐槽一句:很多工程师认为快换就是买两套工装,其实根本不是。快换的精髓在于把内部换型动作变成外部换型——你在机器还在运行的时候,就提前把下一批的刀具、检具、图纸摆到位。就这么个简单的动作,我们的生产准备时间少了70%。你说气不气人,这种低成本高收益的活儿,好多厂愣是没人做。
物流和布局的隐形浪费,比设备停机更可怕

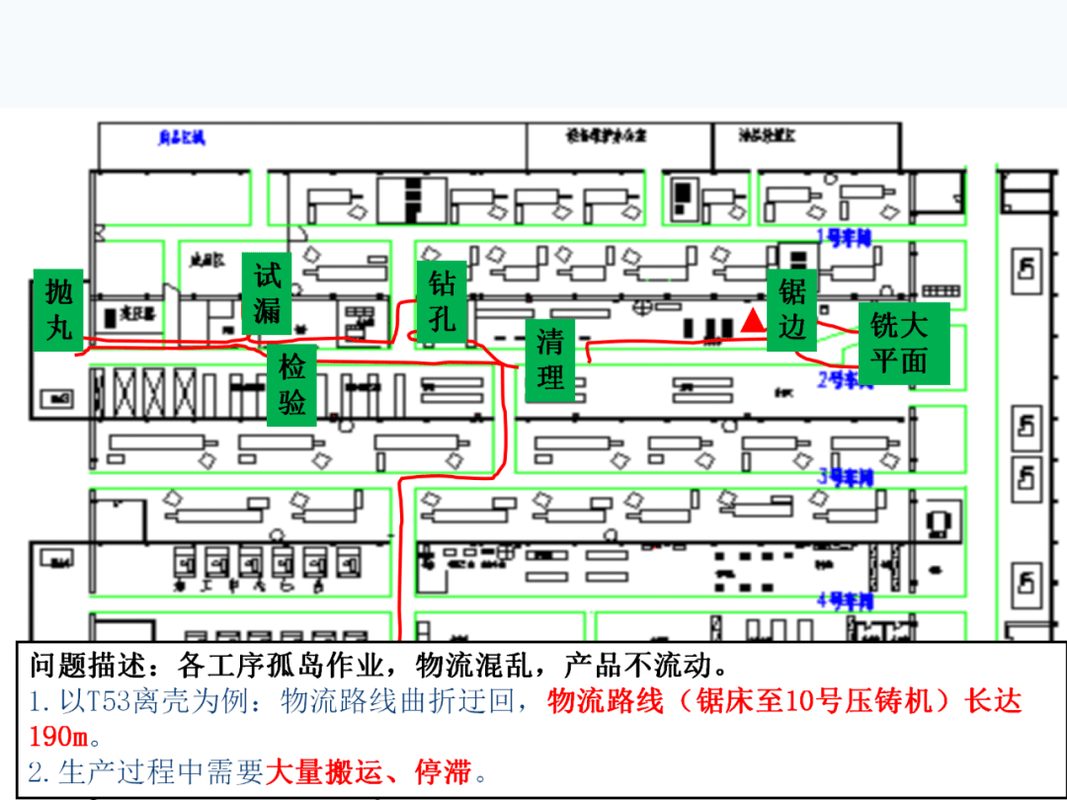

有一次我陪一个客户看车间,发现他们的工件从CNC到清洗要绕一个大圈,因为清洗机放在对面角落。叉车来回一趟要6分钟,一天跑几十趟。这哪是物流,这是烧钱。你算过没有?一个5公斤的零件,在车间里旅行了300米,而它的实际加工距离还不到3米。这99%的路径都是浪费。
后来我们把设备重新排列,按工艺顺序组成了U型单元,物料搬运距离缩短到40米。更妙的是,操作工可以一个人照顾四台机——因为距离近,走几步就能上下料。人均产出提升了45%。别小看布局改造,这往往是投入产出比最高的改造。

但注意,布局不是简单画个图就完了。你得考虑安全通道、排屑方向、维修空间。我们当时差点把油雾收集器放在角落导致通风不畅,后来加了一个导流罩才解决。工程这东西,细节就是魔鬼。
数据不是用来好看的,是拿来闭环的

很多厂上了MES系统,屏幕上五颜六色的图表,老板看了满意,但工人根本不看。为什么?因为数据没有回到动作上。你统计了停机时间,可停机的原因分类没做,那这些数据就是废的。
我们给那家液压件厂做了个简单的事:在关键工位装了一个计件器,加上扫码枪,每个工件记录合格率、节拍、停机时长。每天下班前,班长用手机看一个数字——实际产出跟理论产量的比值。一旦低于85%,立刻倒查原因,是刀具磨损?来料不良?还是操作不熟练?就这么一个闭环,两个月后整个产线的整体设备效率从67%涨到了79%。
坦白说,数据不需要华丽,但必须可行动。你搞一堆SPC控制图,如果没人会解读,那还不如一张简单的趋势线。工程师最容易犯的毛病是追求高大上,忘了现场的人需要的是简单、直接、看得懂的东西。
最后聊一下人的因素。改造设备、调整布局,如果操作工不认可,再好的方案也会被“软抵抗”搞黄。我们当时搞了一个“金点子”箱,谁提的改善建议被采纳,就奖励500块。结果收到168条建议,大部分是“把油管接口改低一点”这种实用的小改动。别指望一次轰轰烈烈的变革,产能释放就是这种无数个小改进堆出来的。
说到底,工厂产能释放效率提升改造,核心不是买更贵的机器,而是把系统中的瓶颈一个一个找出来,然后用最朴素的工程手段解决它们。记住,设备稼动率再高,如果瓶颈不动,一切等于零。
