产能释放这事儿,真不是砸钱上机器人就完事。很多工厂的死结是瓶颈工序卡脖子,还愣是找不到。干了十几年机械设计,我把踩过的坑和好用的招儿都翻出来,跟你唠唠。
瓶颈工序:产能释放的命门
说实话,我见过不少工厂,线体拉得挺长,设备堆得满满当当,可一天下来就是出不了多少货。问题出在哪?十有八九是瓶颈工序在作梗。一条流水线的产能,不是看最快的工位,而是看最慢的那个,这就是约束理论(TOC)的核心。你前头的工序做得再快,到了瓶颈环节全得堵着,后面的工序饿得嗷嗷叫。对,就是那台老掉牙的机床,或者一个需要手工装配的工位。
举个例子吧。前年帮一家汽配厂做产线优化,一个壳类零件,总装线节拍要求40秒一件。可翻遍产线,有个压装工位死活要65秒。工人师傅也委屈,说压机压力不够,得来回压三次。我过去一看,根本不是压机的问题,是工装设计有问题,定位销歪了,零件放不到位。后来花了两周把工装重新整一版,用锥面定位加自锁压头,节拍直接掉到38秒。就改了一个工装,整条线产能从每天800件提到了1200件。这算不算产能释放?

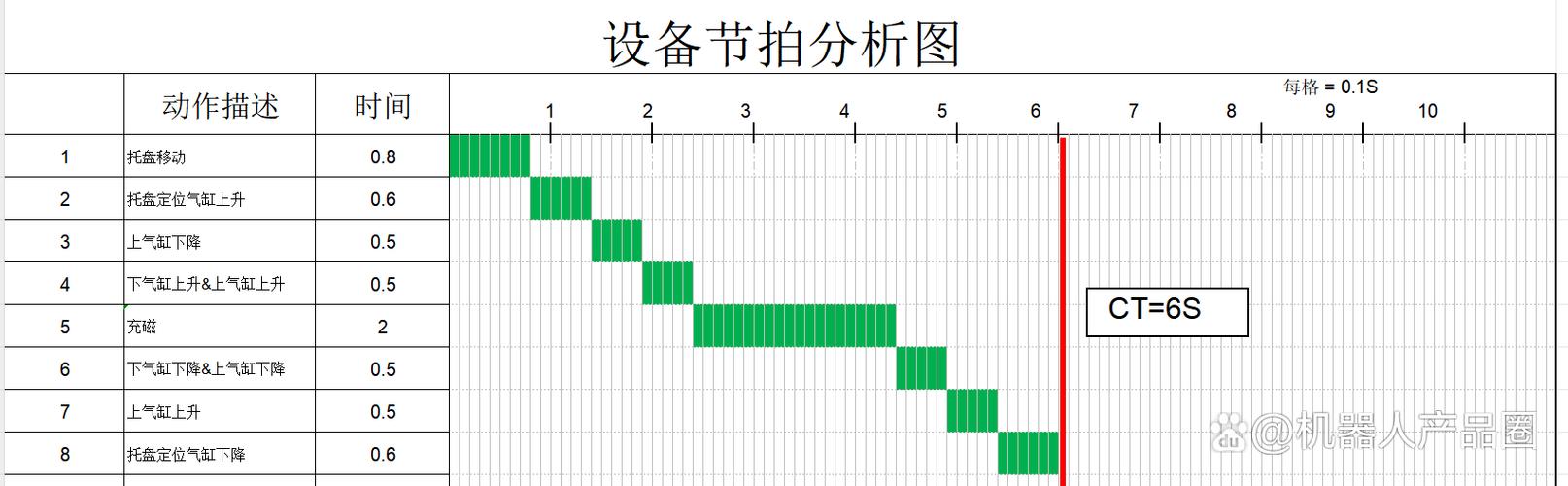

所以,判断瓶颈不能靠感觉,得拿数据说话。最简单的办法是拿秒表测每个工位的循环时间,画一张柱状图。最高那根柱子,就是你的瓶颈。

节拍、OEE与那些看不见的损耗

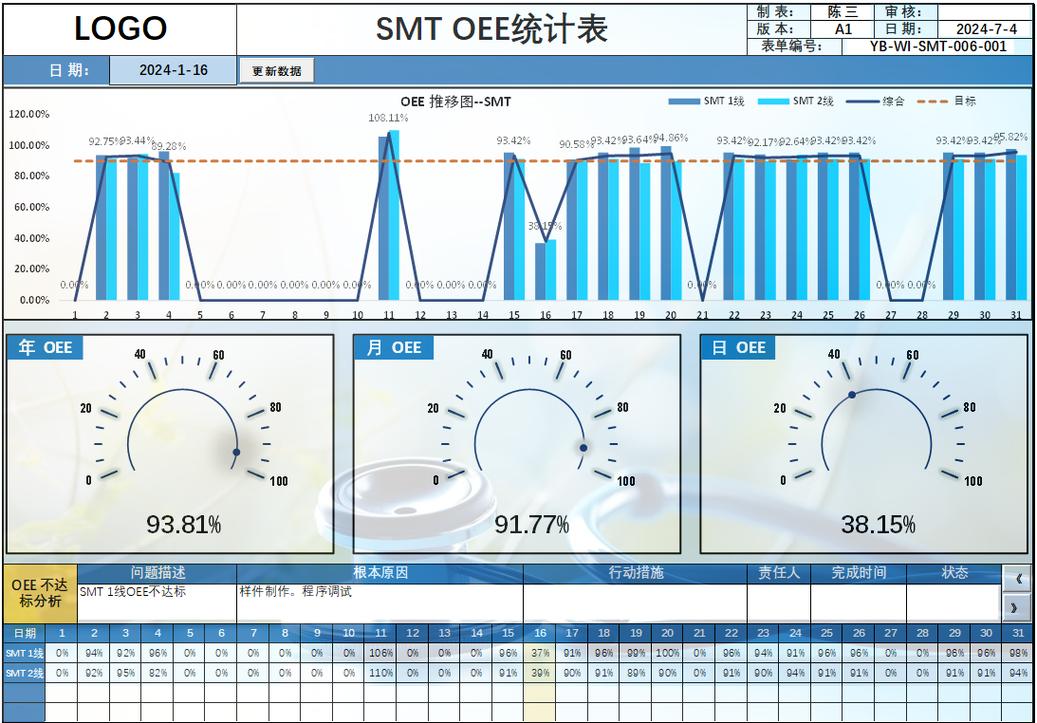

找到了瓶颈,接下来要算算设备到底有多少时间在真正干活。设备综合效率(OEE)是这行的通用标尺。公式简单:OEE = 可用率 × 性能率 × 合格率。可用率是设备开动时间除以计划运行时间,性能率是理论节拍除以实际节拍,合格率就不用说了。但实际算起来,坑很多。
我见过一家轴承厂,设备报告显示可用率95%,性能率88%,合格率99%,看着挺好。可我一算,OEE只有82.6%。等一下,这数字不算差。可为什么产能还是不够?再细查,发现他们的计划运行时间把每天两次的17分钟休息全刨掉了,而且换模时间算进了非计划停机。这不是自欺欺人吗?标准做法是,计划停机(比如休息、保养)应该从计划时间中扣除,但换模属于可用性损失,必须算进去。后来改了口径,OEE立刻掉到69%。这时候才知道,装备是真的不行。
再说性能率,理论节拍和实际节拍经常差很远。大多是参数没到位。比如注塑,动不动就加保压时间,其实完全可以通过模拟把压力曲线优化,缩短成型周期。

工装夹具:微小改动,产能倍增

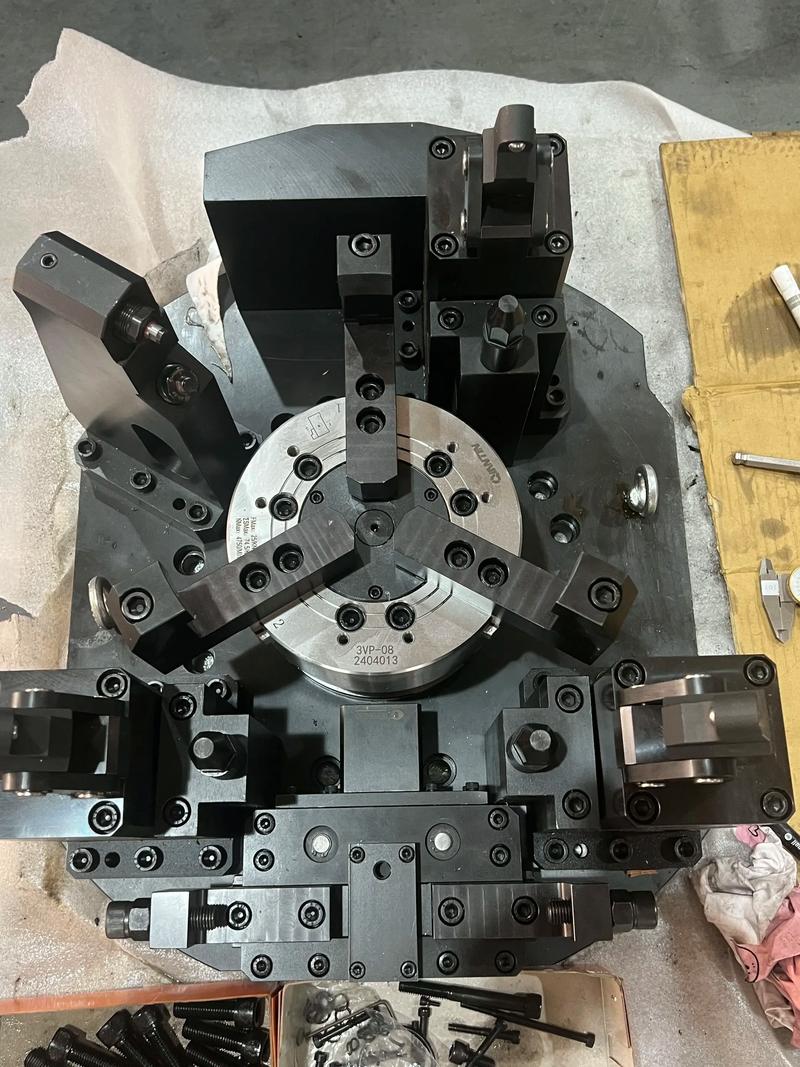

很多时候,咱们一讲到产能释放,脑子里全是自动化、机器人、柔性线。可对中小制造企业来说,改动工装夹具往往性价比最高。一个精心设计的夹具,能把装卸时间从几分钟压到十几秒。
我记得一个经典案例。一家阀门厂,加工阀体,原来用四颗M16的螺栓手动锁紧,操作工每次要拧两分半钟,一天几百次,胳膊都粗了一圈。我们给设计了一套液压快速夹紧系统,用三个高压油缸压紧,接上快速接头,换件时间压到18秒。听起来没啥技术含量吧?但就这么个小改动,加工中心一天的节拍损失从80分钟直接缩短到15分钟。产能提升了差不多15%。
别小看定位销的间隙。公差配合有讲究,一般定位销用H7/g6的间隙配合,或者更紧的H7/p6用于过盈。配合间隙过大,零件重复定位精度就不足,加工余量就得留大,拖慢后续工序。反之,选太紧,插换不便,反而浪费时间。所以要根据实际情况选,干过设计的都懂。
数据复盘:别把经验当真理

最后,我想说,产能释放是个持续的过程,得靠数据不断复盘。很多老师傅拍胸脯说,瓶颈在哪他闭着眼都知道。可往往惯性思维害死人。
有一次,我们厂一条齿轮产线,所有人都说瓶颈是滚齿机,因为它的加工时间最长,足足8分钟一件。于是全体想办法优化参数,硬是压到6分钟,可总产量还是没变化。后来查了半天,发现真正的问题在中间清洗机——它虽然单件只有40秒,但每生产50件就要自动排一次冷却水,耗时20分钟。计算下来,它的有效节拍是280秒,总产能限制了整体。当时所有人都盯着滚齿机,谁能想到是清洗机搞鬼?所以说,数据不会骗人,只有拍脑袋才骗人。
我建议每个月做一次产能盘点,画出全流程的能力曲线,用一台表把每个工序的循环时间、换型时间、不良率全记下来。用Excel或者MES都行,关键是坚持。
好了,差不多就这些。产能释放这事儿,有时候是一颗螺栓的松动,有时候是一张图纸的错误。多去车间转,比在办公室开会有用一百倍。
