产线配置迭代实战笔记:节拍、布局与数据陷阱

去年深秋,一个做精密减速器的客户找到我。他们接了一笔大单,数量直接翻倍,老板上来就说:加两台车床,肯定能搞定。我反问他,你知道产线现在真正的瓶颈在哪吗?他愣了一下。说实话,这种场景我见过太多——产线配置迭代最忌讳的,就是眼睛只盯着设备数量,忽略了节拍失衡和布局混乱这些暗处的毛病。

节拍失衡:产线配置迭代的第一动力

节拍失衡这事,你只要在产线旁蹲半个钟头就能看出来。有的工位忙得冒汗,有的工位闲得看手机。但真要干活,还得把账算细。客户节拍等于每日可用秒数除以日需求数量。注意,可用秒数可不是名义上班时间。你得扣掉班前会、点检、休息,甚至换型时间。举个具体例子:两班制名义十六小时,实际顶多挤出十五小时。日需求一千两百件的话,客户节拍就是十五乘三千六除以一千二,等于四十五秒。那瓶颈工位实际周期呢?五十八秒。

把负荷率算出来,五十八除以四十五,得到一点二九。超过一,就是明摆着的缺口。这时候你第一反应应该是拆解作业元素,把能挪的步骤挪到下游空闲工位,而不是急着加设备。挪完可能降到五十二秒,仍然超过四十五。实在拆不动,再考虑并行工位,上两台设备一起做。但是!并行工位会带来新的麻烦:物料怎么分流?上料怎么做?之前有家工厂就在这栽了跟头,加了并行机,结果传送带节奏全乱,前工位时不时等料。最后不得不加一段带缓存区的辊道才稳住。

所以,节拍计算只是起点,配置迭代永远是一个系统工程。不要指望动一个螺帽就能解决所有问题。

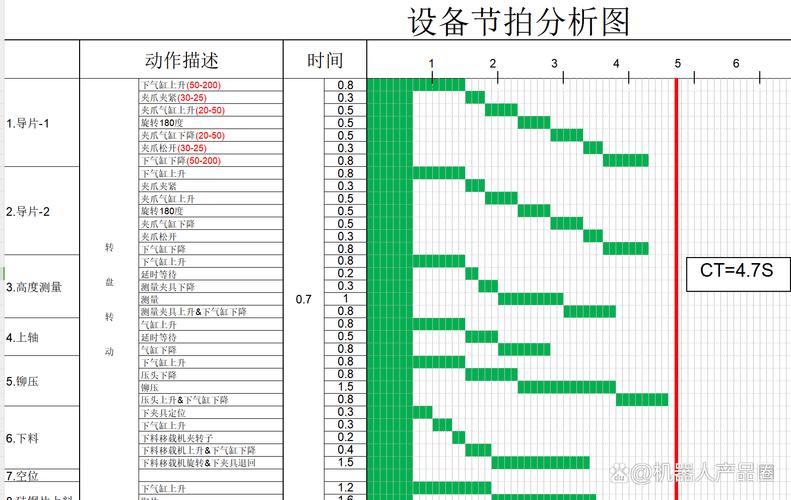

减速器装配线工位节拍与负荷率计算表图
减速器装配线工位节拍与负荷率计算表图

布局柔性:从一条线到一群线的改造逻辑

节拍算明白了,接下来要面对布局。老产线常是长条直线,适合单一品种大批量。可现在订单越来越碎,今天做A型号,明天做B型号,换型时间若太长,配置就必须变。于是很多人想到U型线,它确实能减少走动距离,提高人员效率。但关键要看工件。我记得一个做铸铁壳体的客户,十公斤重的毛坯,U型线弧形段让输送装置设计复杂,工人操作别扭,干脆用行车吊运,整个线绕了远路。后来改成直线布局,中间加一台翻转台,重物搬运反而顺了。

布局迭代的核心原则是:形式服从工艺,不要为了柔性而柔性。你要问自己:产品族能不能共享工位?换型时间是否有压缩空间?工装能否快速切换?如果都不能,那就考虑更激进的方案,比如把固定工位改成轨道式,或者用AGV小车衔接几个独立工位。我见过一家电机厂把装配线拆成三段,段间用AGV对接,换型时间从一小时压到十分钟,半年就收回投资。

小型电机装配线直线型与U型布局改造对比图
小型电机装配线直线型与U型布局改造对比图

不过布局迭代里还有个隐形坑——人机工程。你只盯着空间紧凑,把料架放太高或者离工位太远,工人每天多弯腰几十次,用不了多久就离职。我常说,配置迭代不是把人逼到极限,而是在效率和劳动强度之间找平衡。这句话听起来像鸡汤,但搞折了好几个项目之后,你会懂的。

数据陷阱:迭代最怕拍脑袋和旧报表

数据陷阱:迭代最怕拍脑袋和旧报表
数据陷阱:迭代最怕拍脑袋和旧报表

节拍和布局都动了,数据采集跟不上也是白搭。我要求工厂至少要有每个工位的周期时间记录,最好让MES系统自动采。人工拿秒表测也不是不行,但样本量要够,至少连续测三十个循环,取P90值,而不是平均值。平均值会掩盖波动,P90才能暴露真实的痛点。

讲一个真实事故。有个装配线节拍一直不达产,报表显示每个工位负荷率都低于百分之九十,可现场就是压料。我们排查到螺栓拧紧工位,发现扭矩异常报警频繁,但设备没停机,因为程序设了过大的允差。操作工被迫反复补拧,单周期时间从二十秒飙升到四十秒。而报表上的周期时间只记录了默认的二十秒,把异常全排除了。这个坑太深了。后来我们把拧紧枪维护周期缩短,节拍立刻恢复。你看,没有原始数据,你根本找不到病根。

数据驱动的配置迭代,必须建立现场反馈闭环。每天记录实际节拍、直通率、设备停机时长,每周更新一次瓶颈清单,按优先级逐项改善。别想着一步到位,每次迭代进步百分之几,积累起来就很惊人。还有一点值得强调:迭代方案别让工艺部门关起门来搞,把设备工程师、班组长和老操作工拉进讨论,他们对异常情况了如指掌。毕竟,听得见炮声的人才能做对决策。

产线配置迭代,本质就是用系统思维打破局部最优。把节拍算准,把布局放活,用数据护航,才能扛住订单波动和产品换型。记住,改动每个配置后都要重新验证,过几个生产周期再回头看,别指望一次定型。
